Línea de Tiempo del Proyecto
Visualización del progreso y publicaciones realizadas
23/01/2026
Hoy (Día 24 de 304)
23/11/2026
⏱️ Plazo contractual: 10 meses desde el 23/01/2026.
Fecha estimada de terminación: 23/11/2026
Ubicación del Proyecto
Sector Centro, Área Urbana, San Miguel Chicaj, Baja Verapaz
⚠️ Nota: La ubicación mostrada es aproximada. El proyecto se ejecuta en Sector Centro, Área Urbana, San Miguel Chicaj, Baja Verapaz.
Galería de Avances
Documentación fotográfica del progreso de la obra

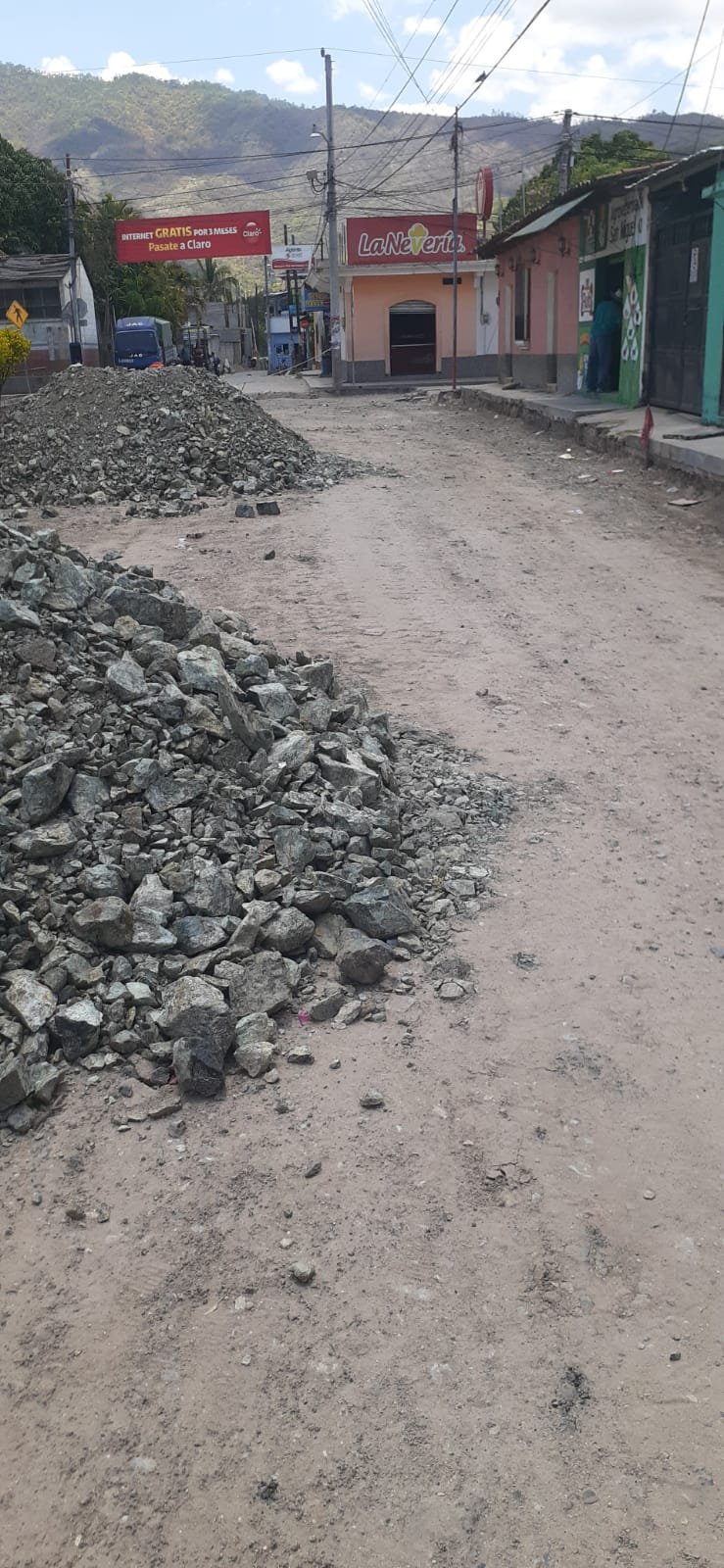

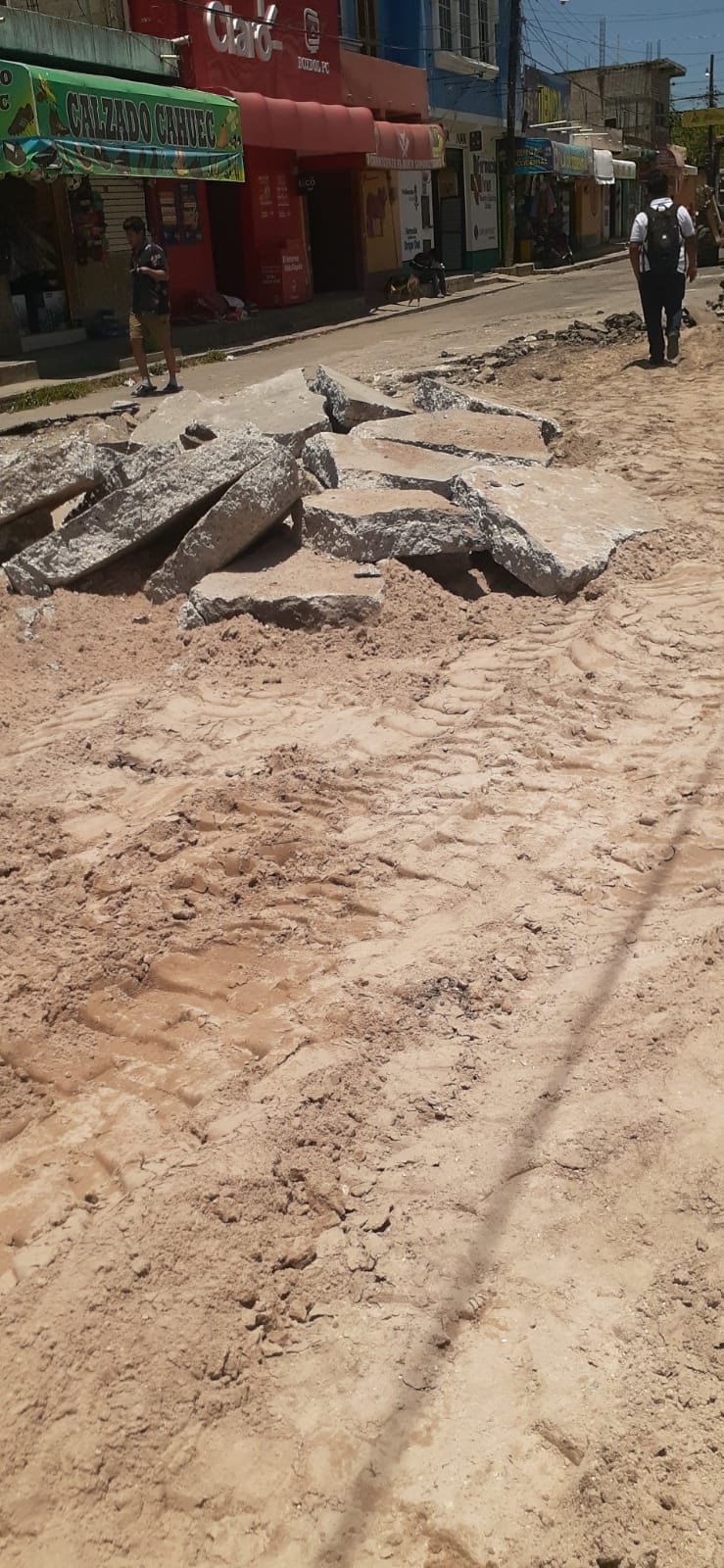

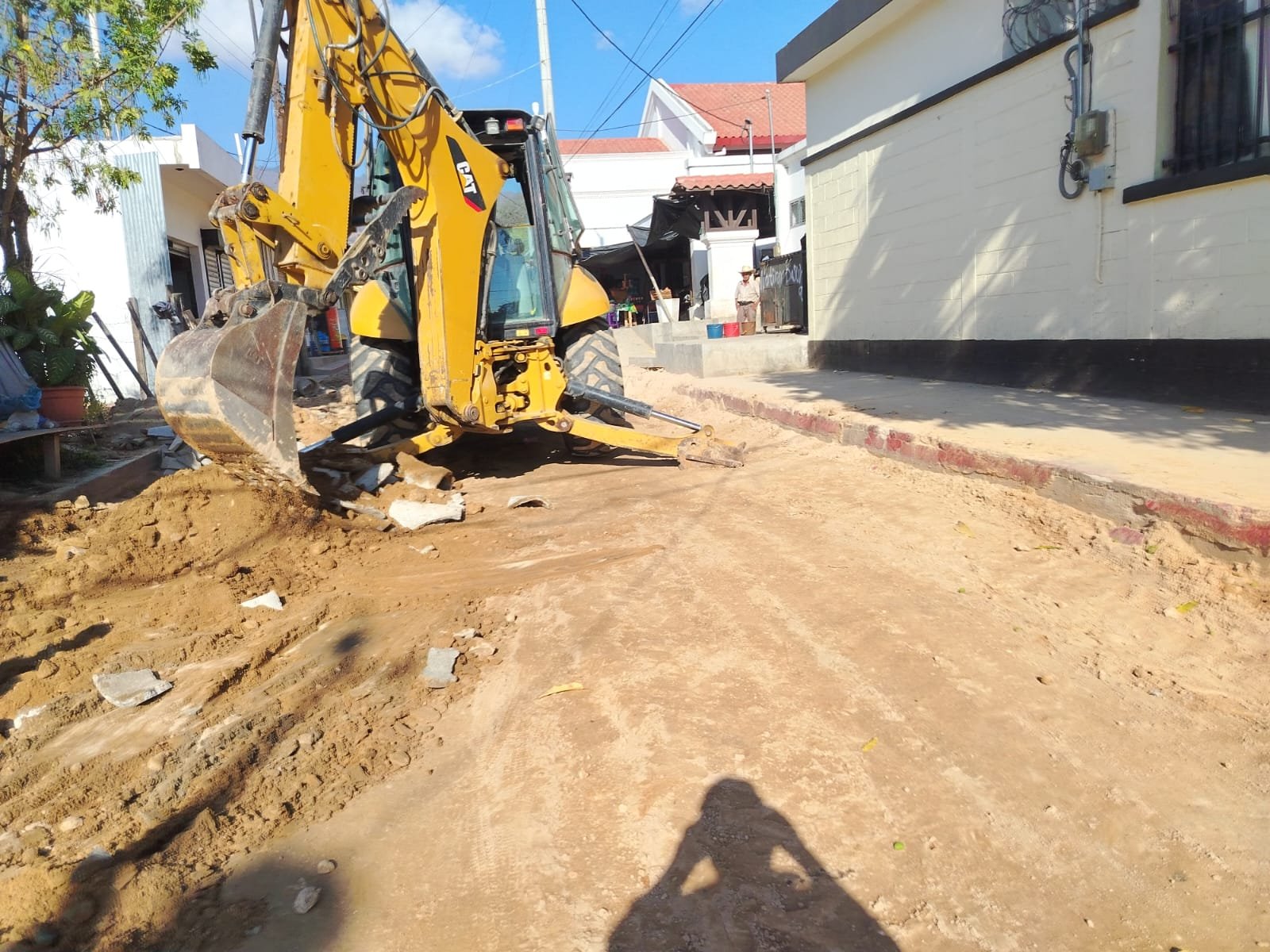

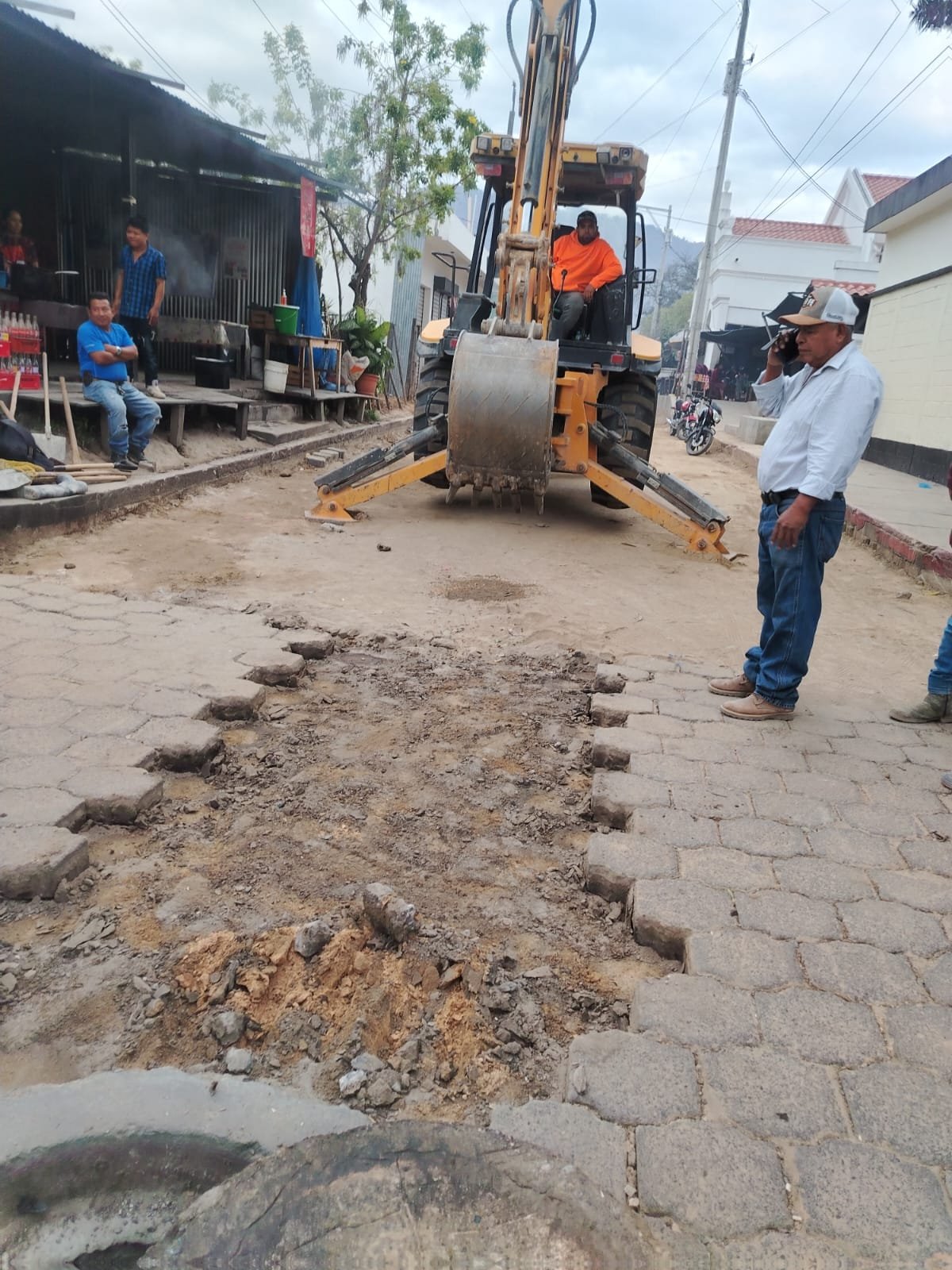

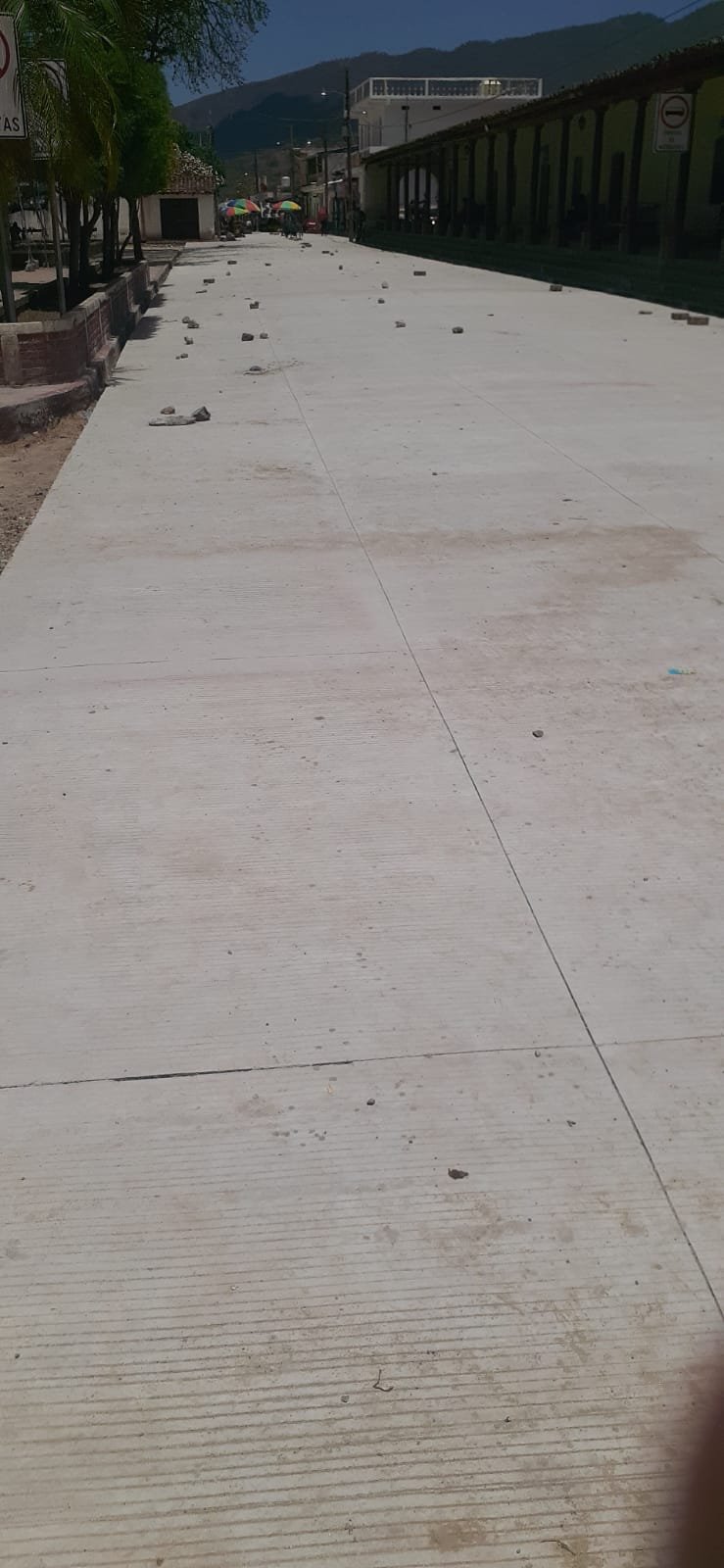

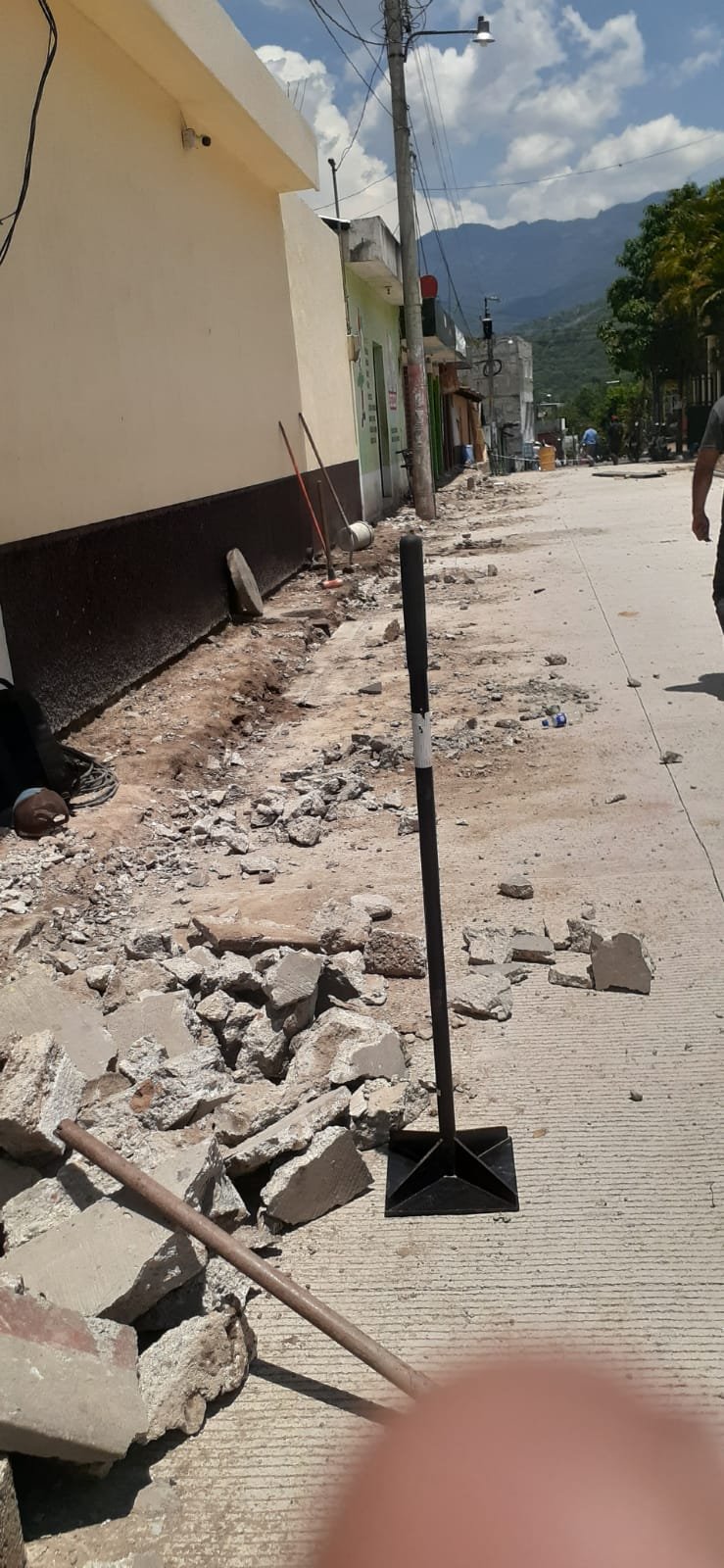

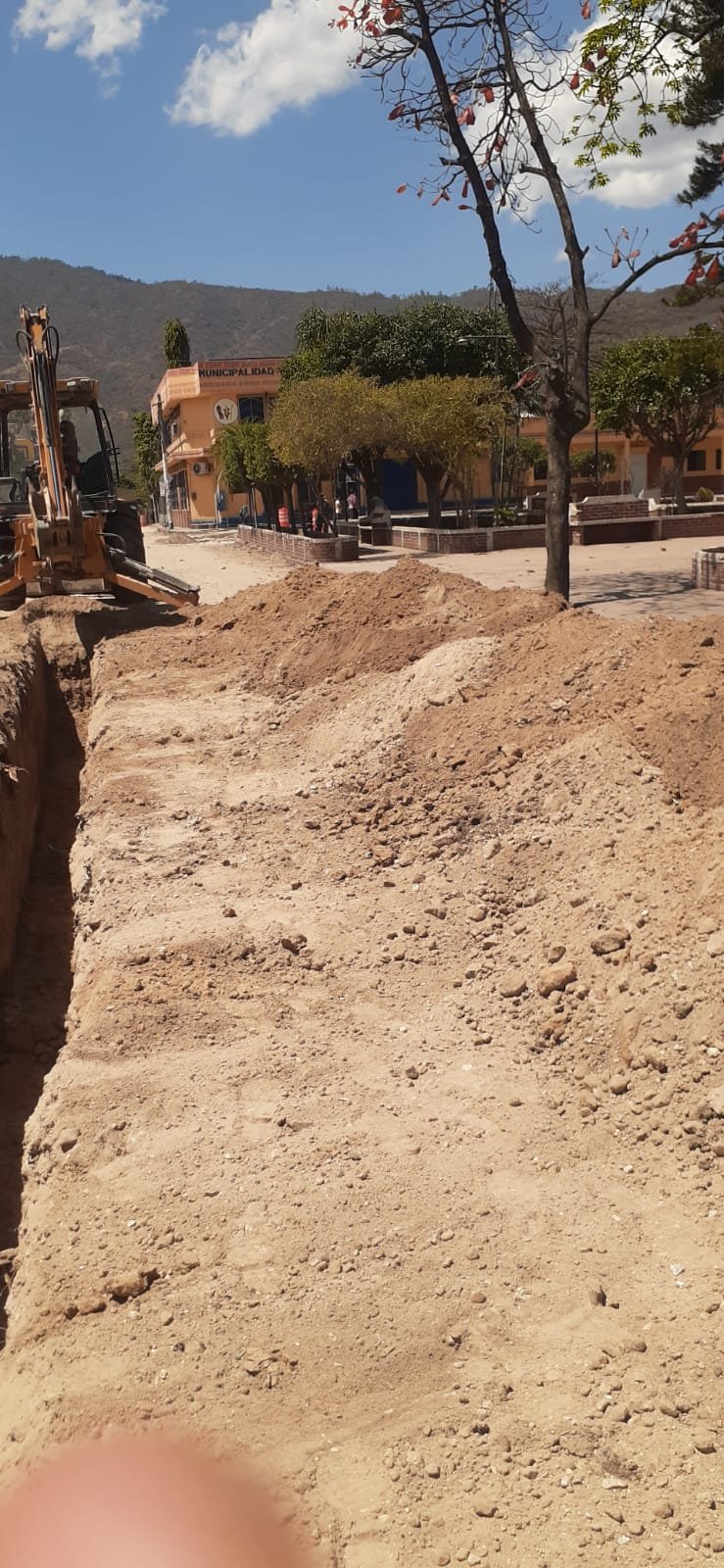

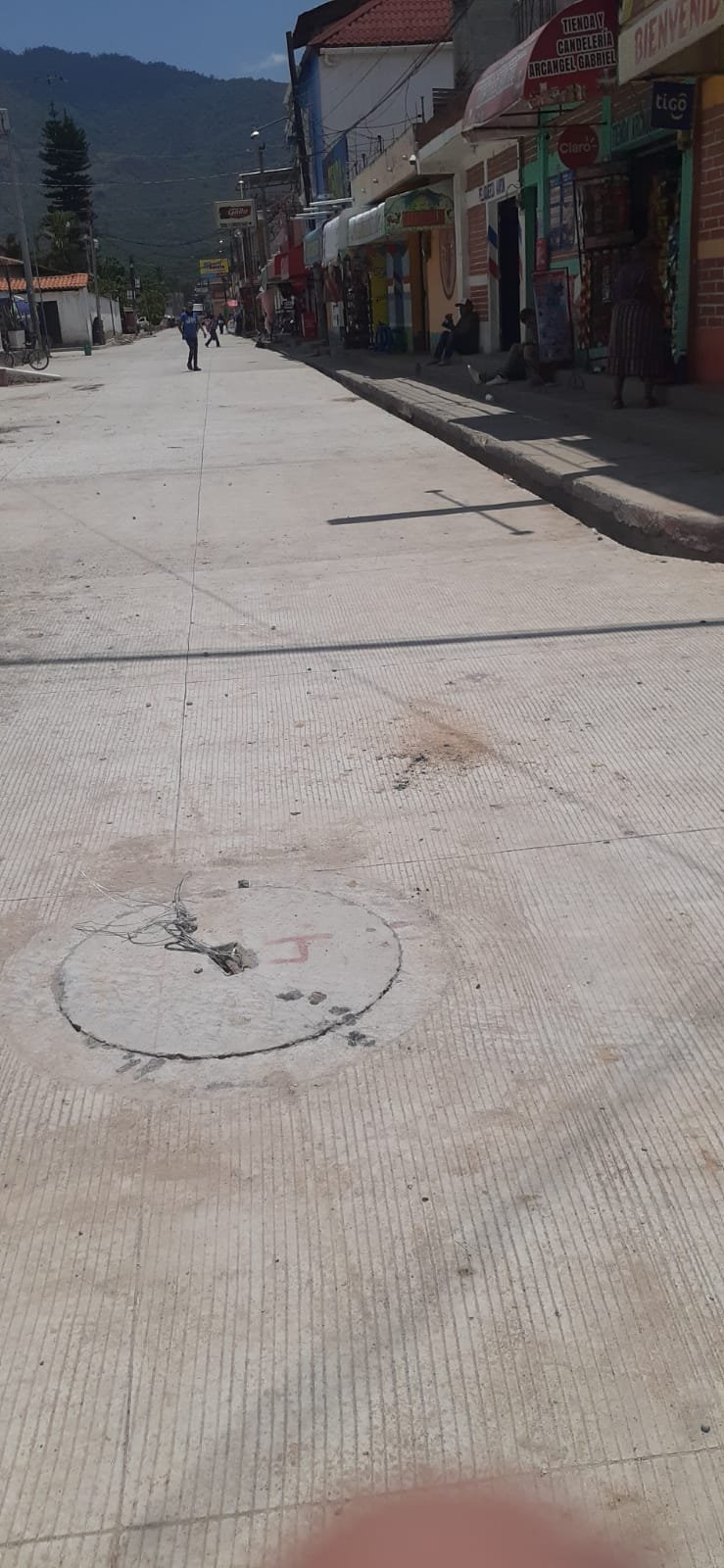

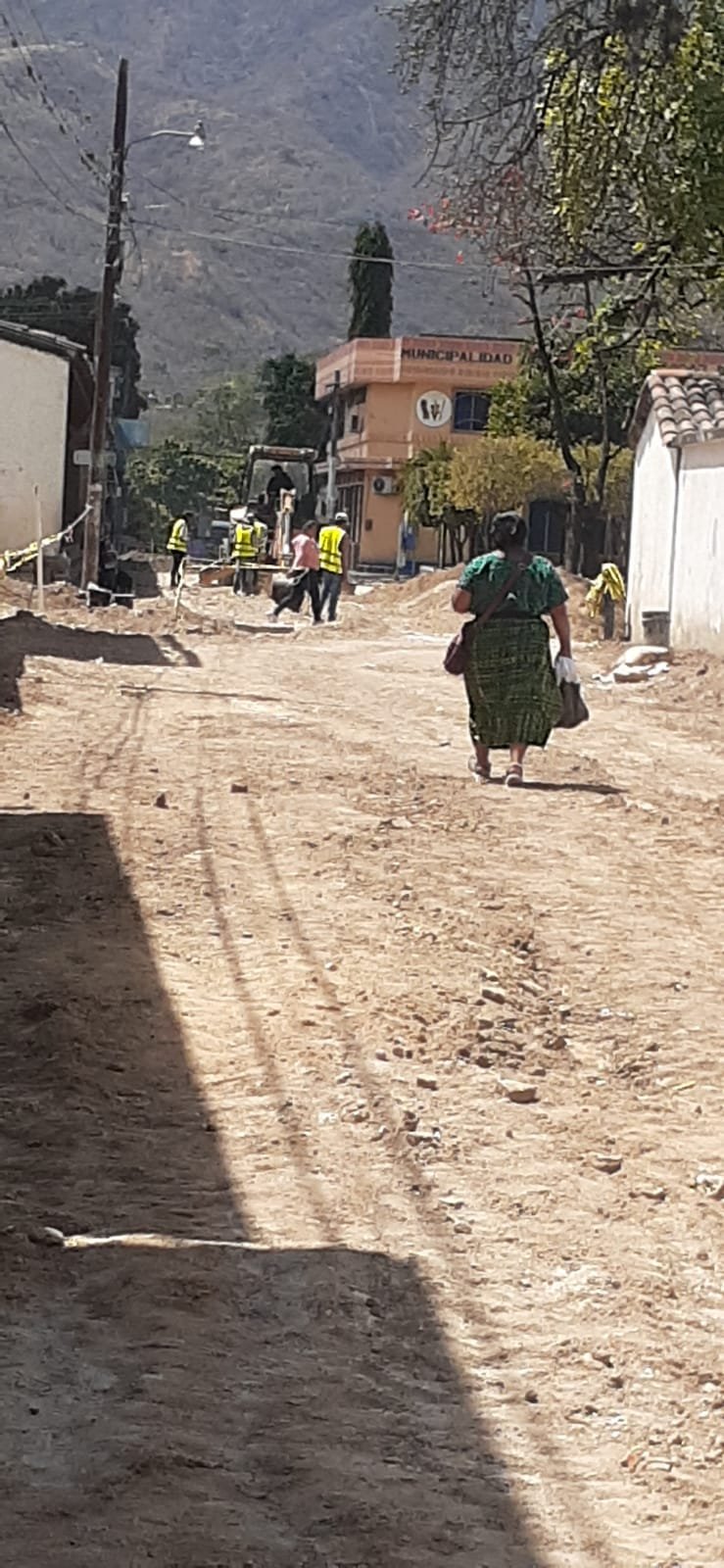

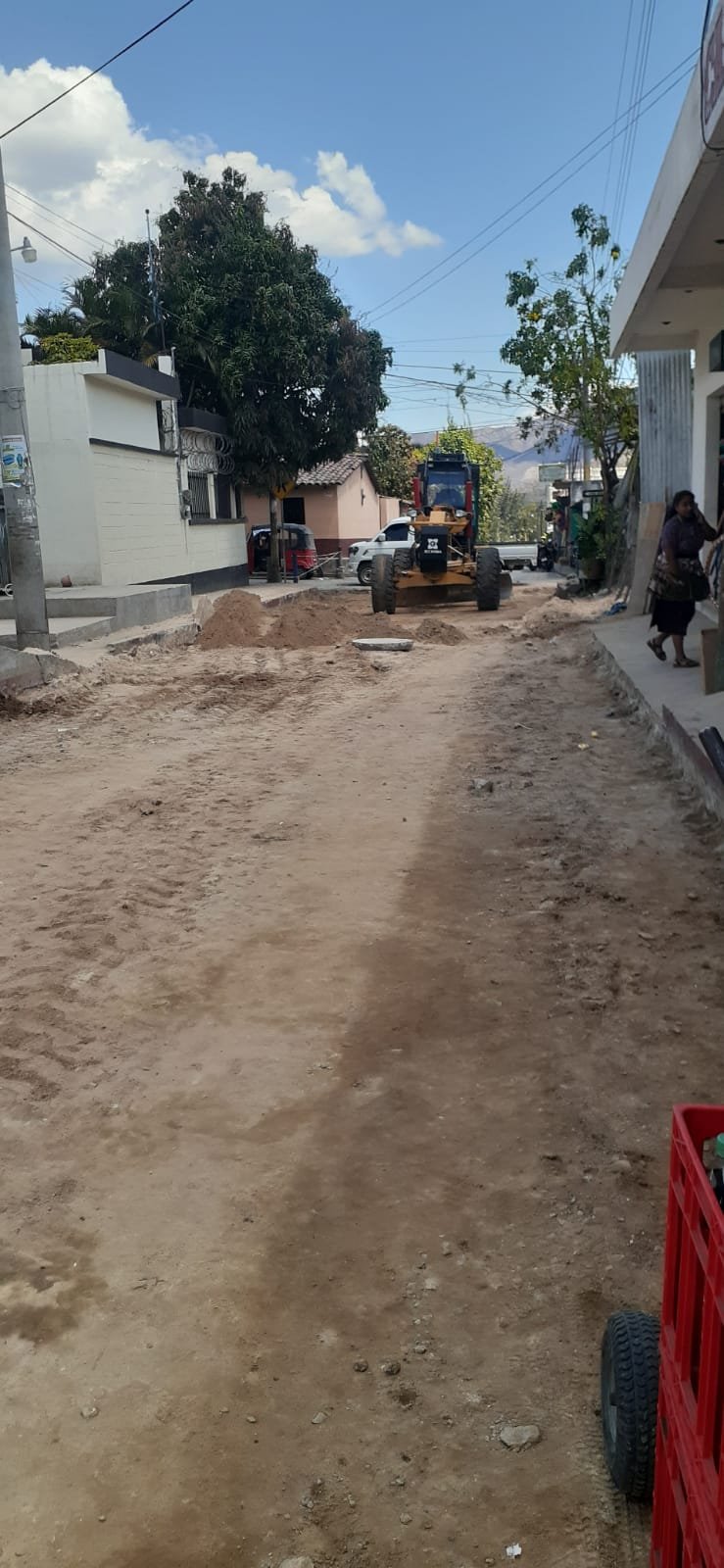

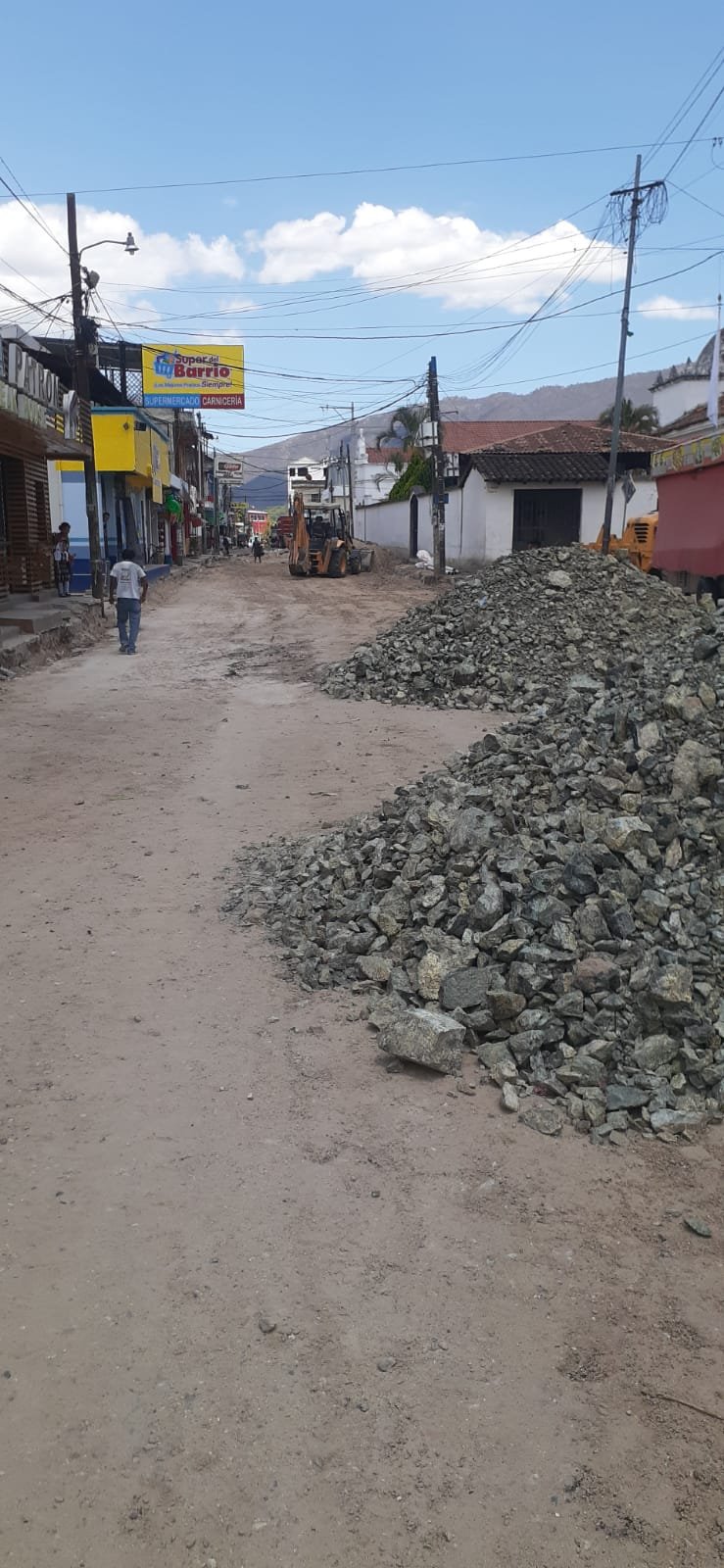

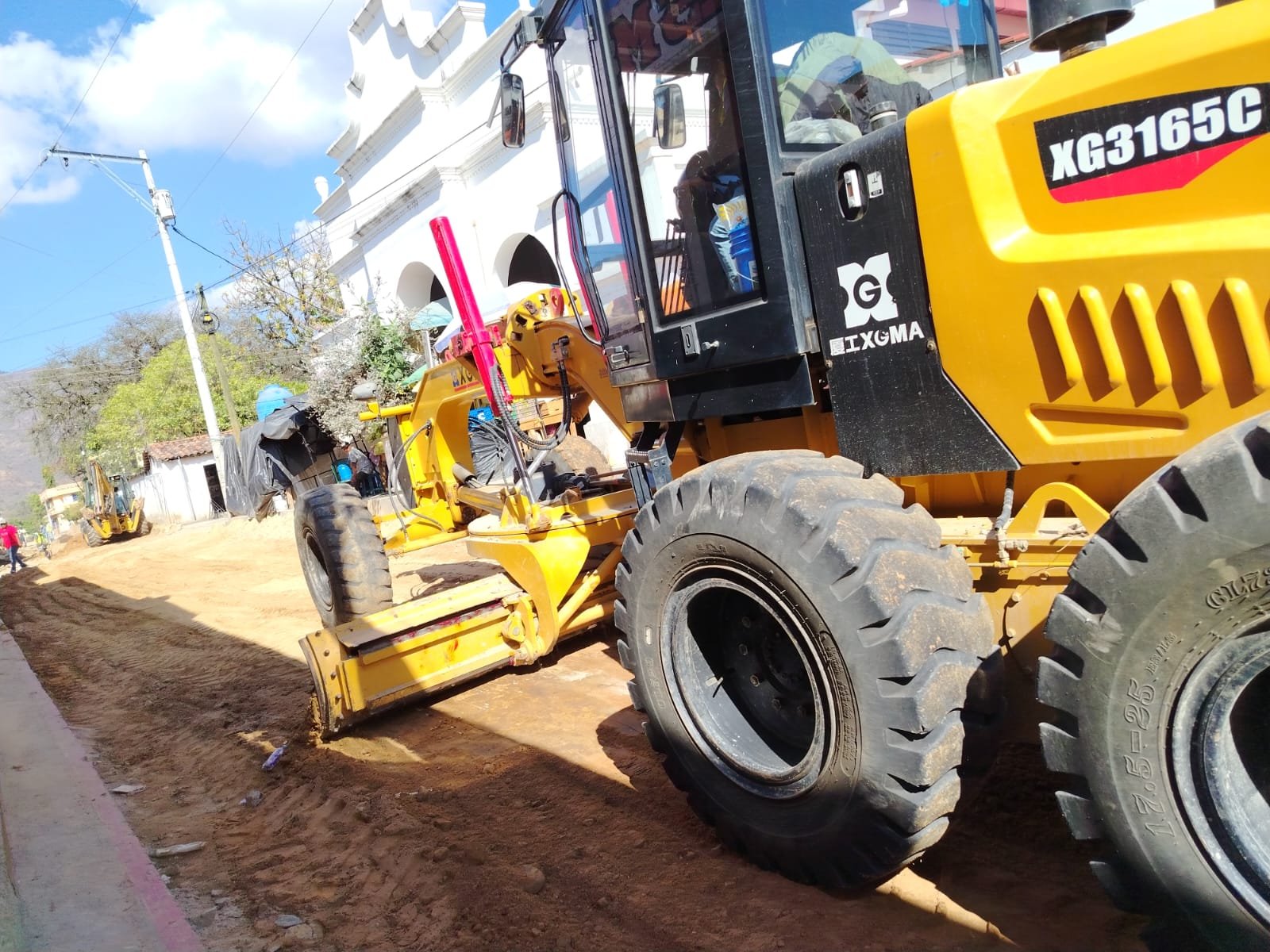

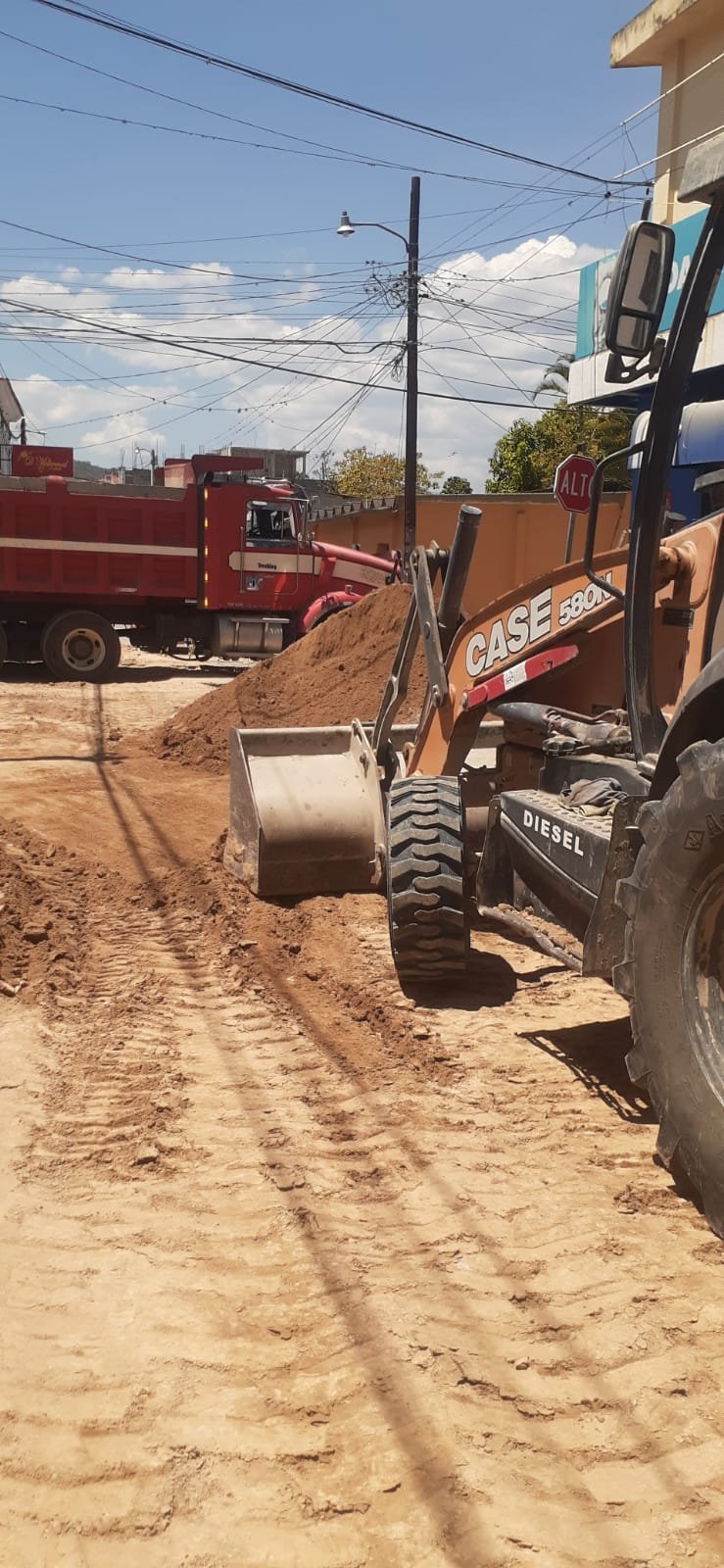

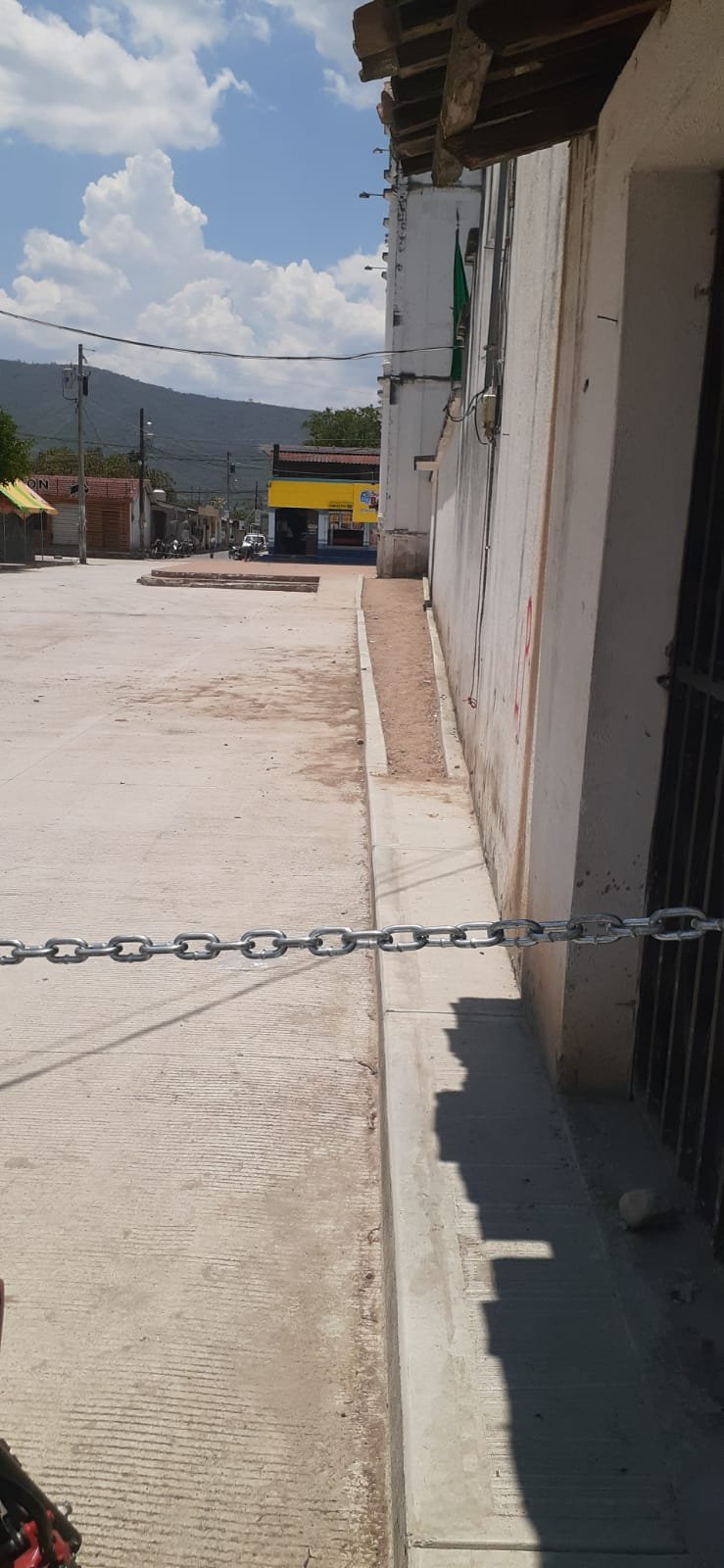

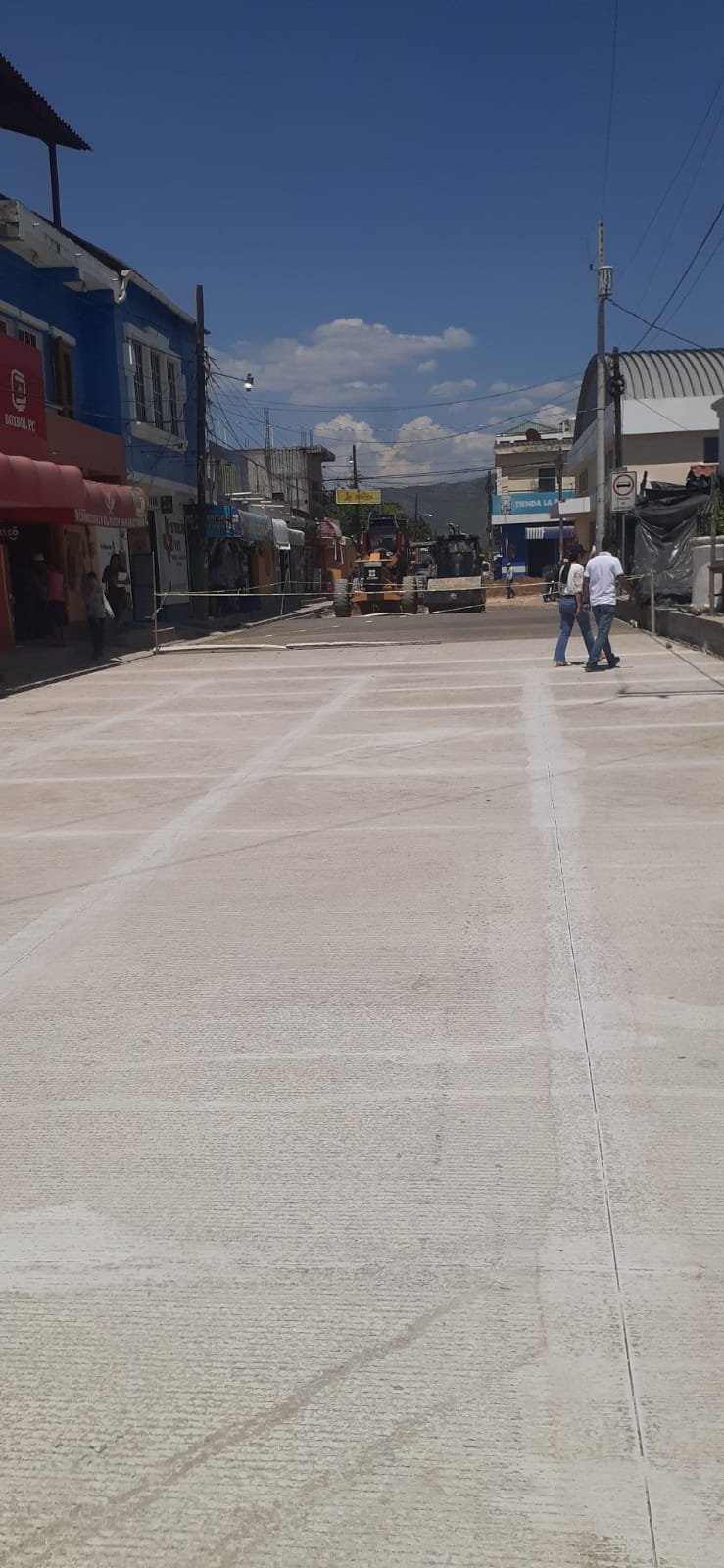

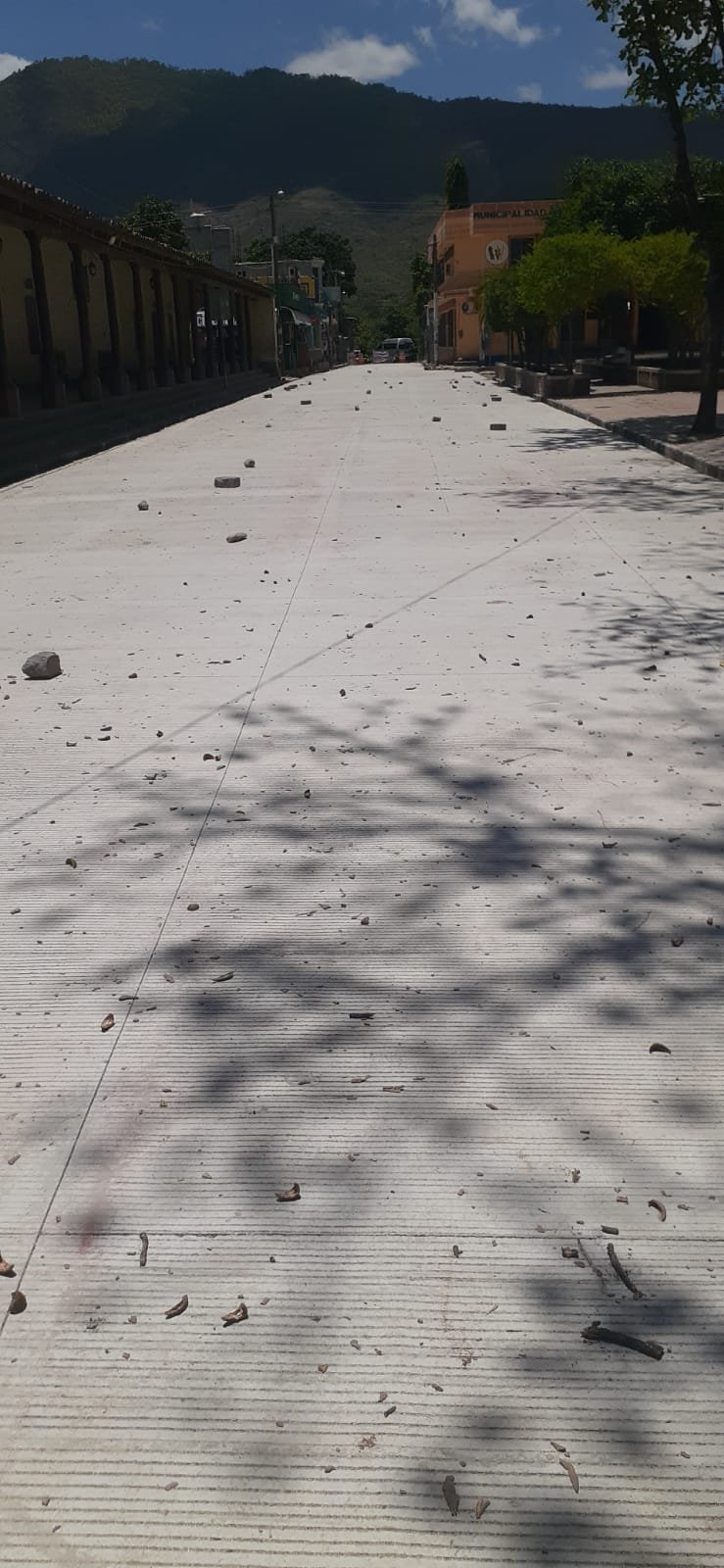

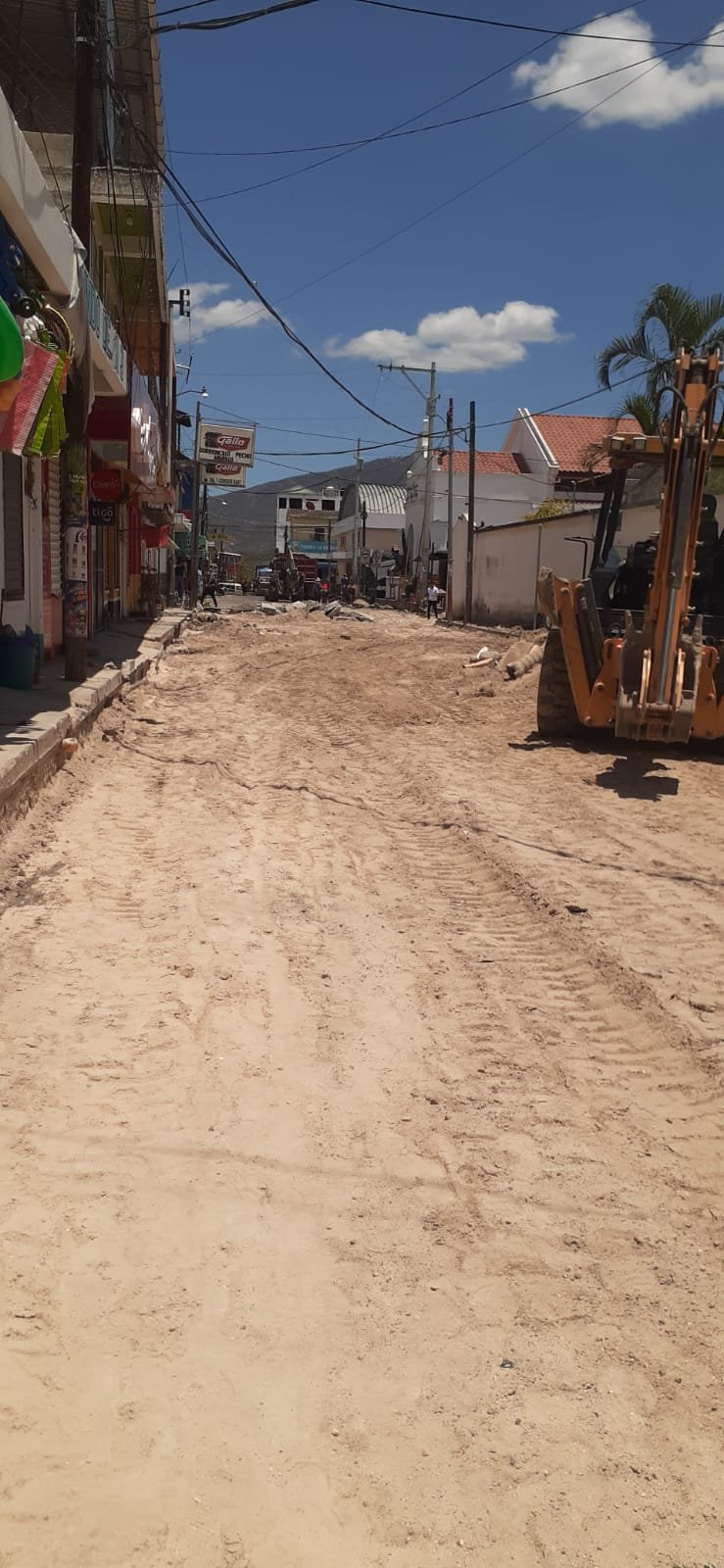

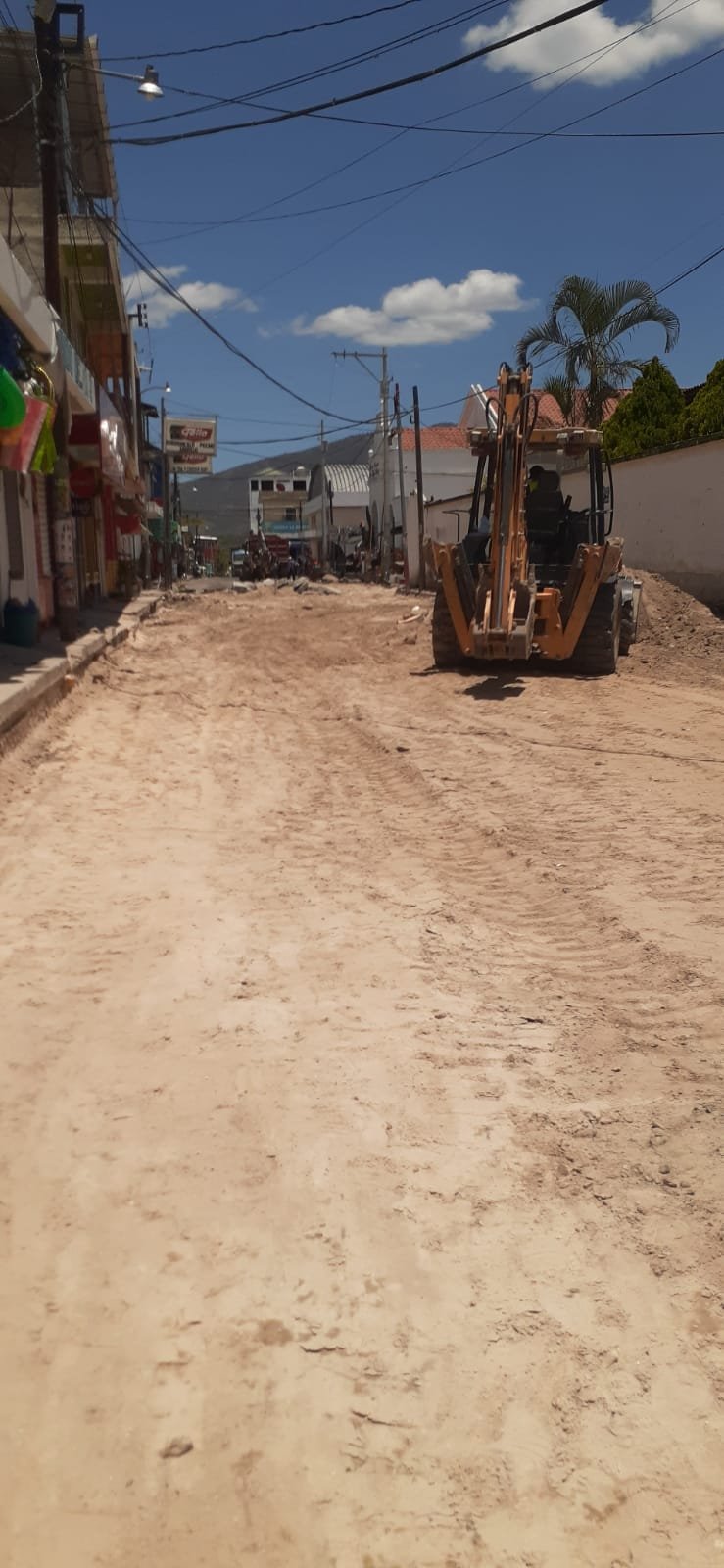

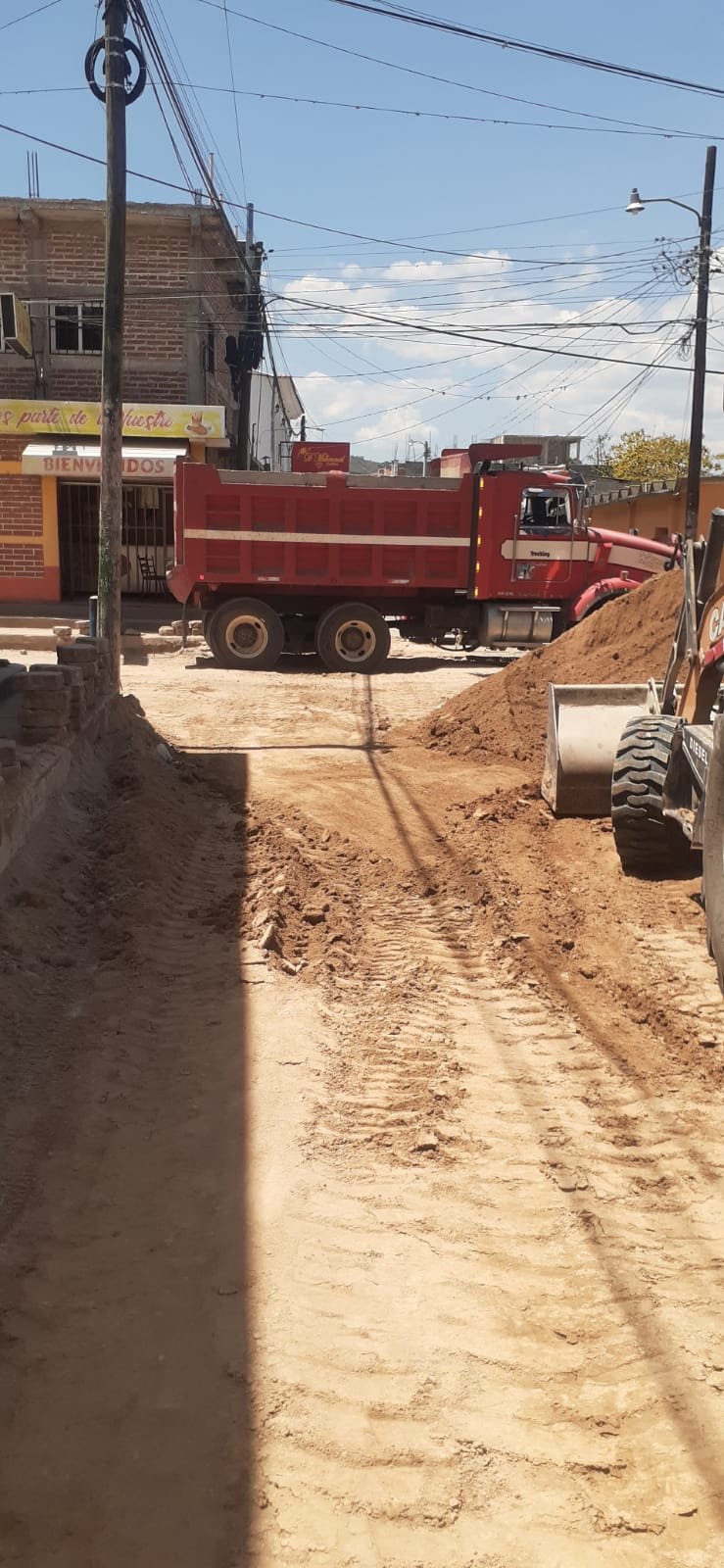

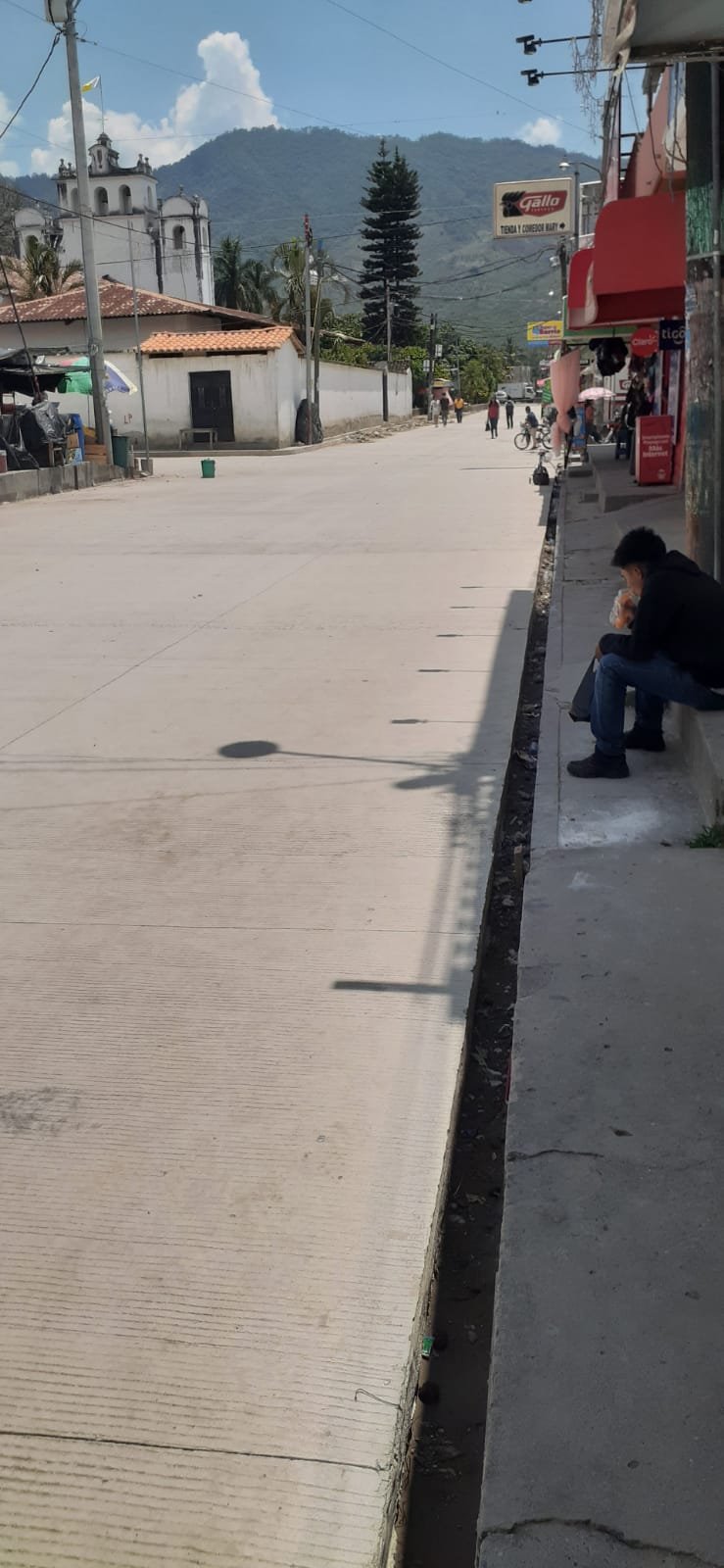

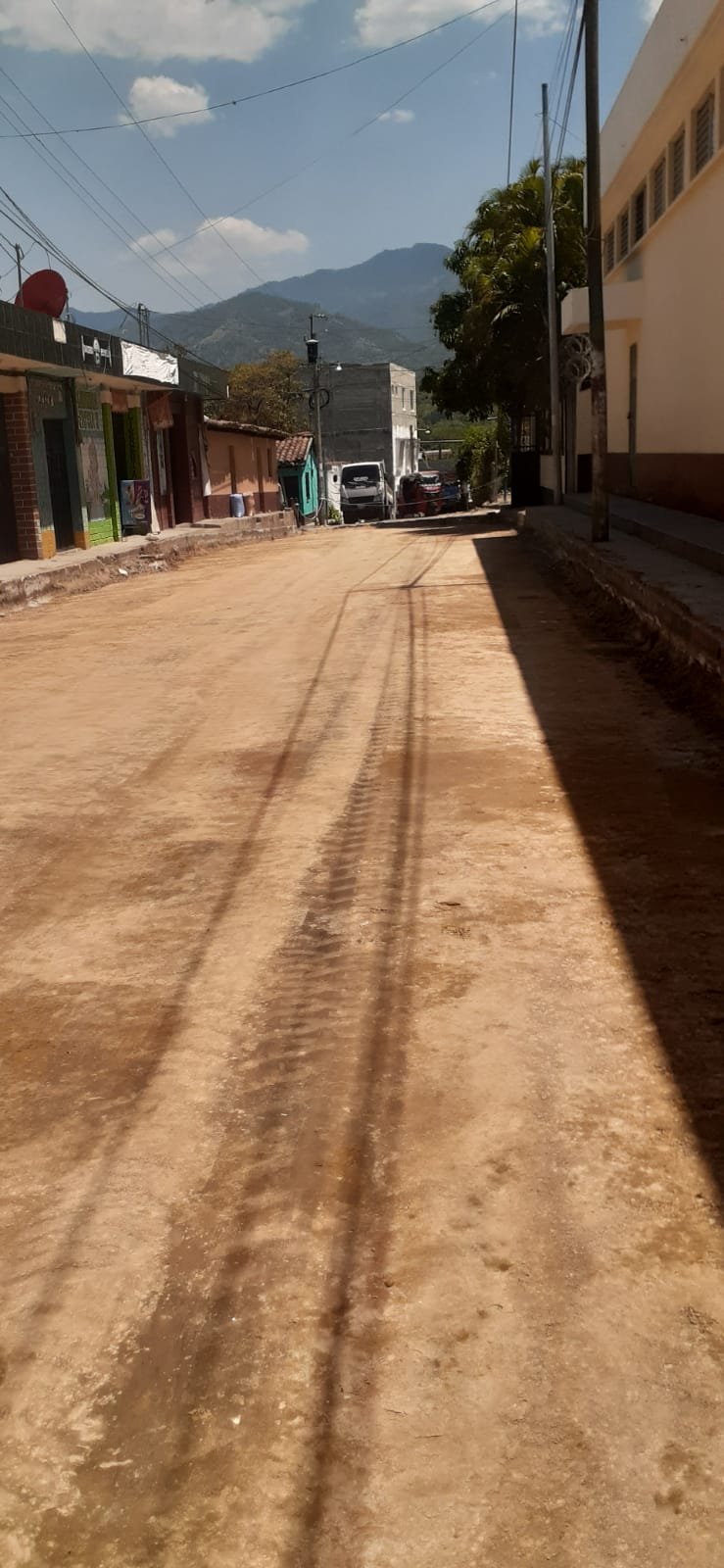

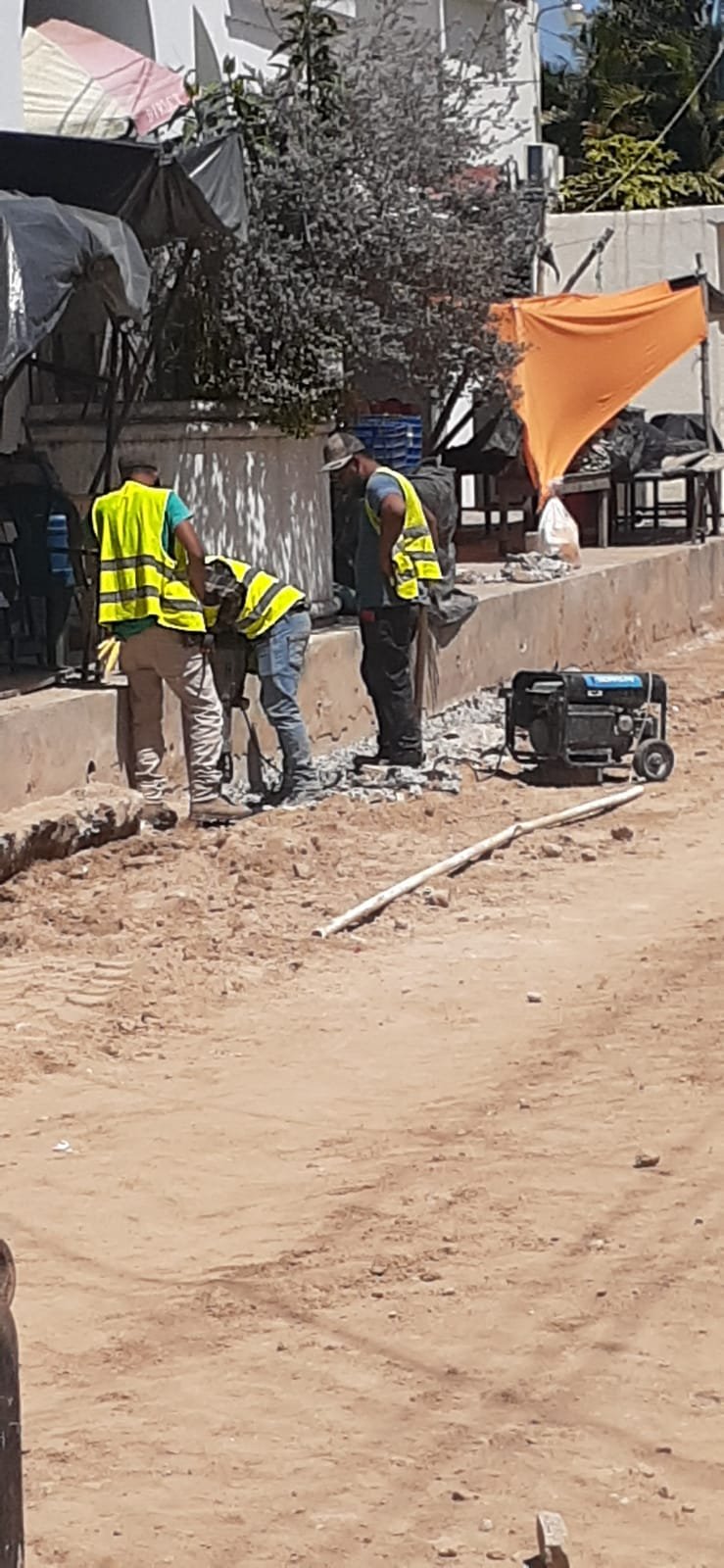

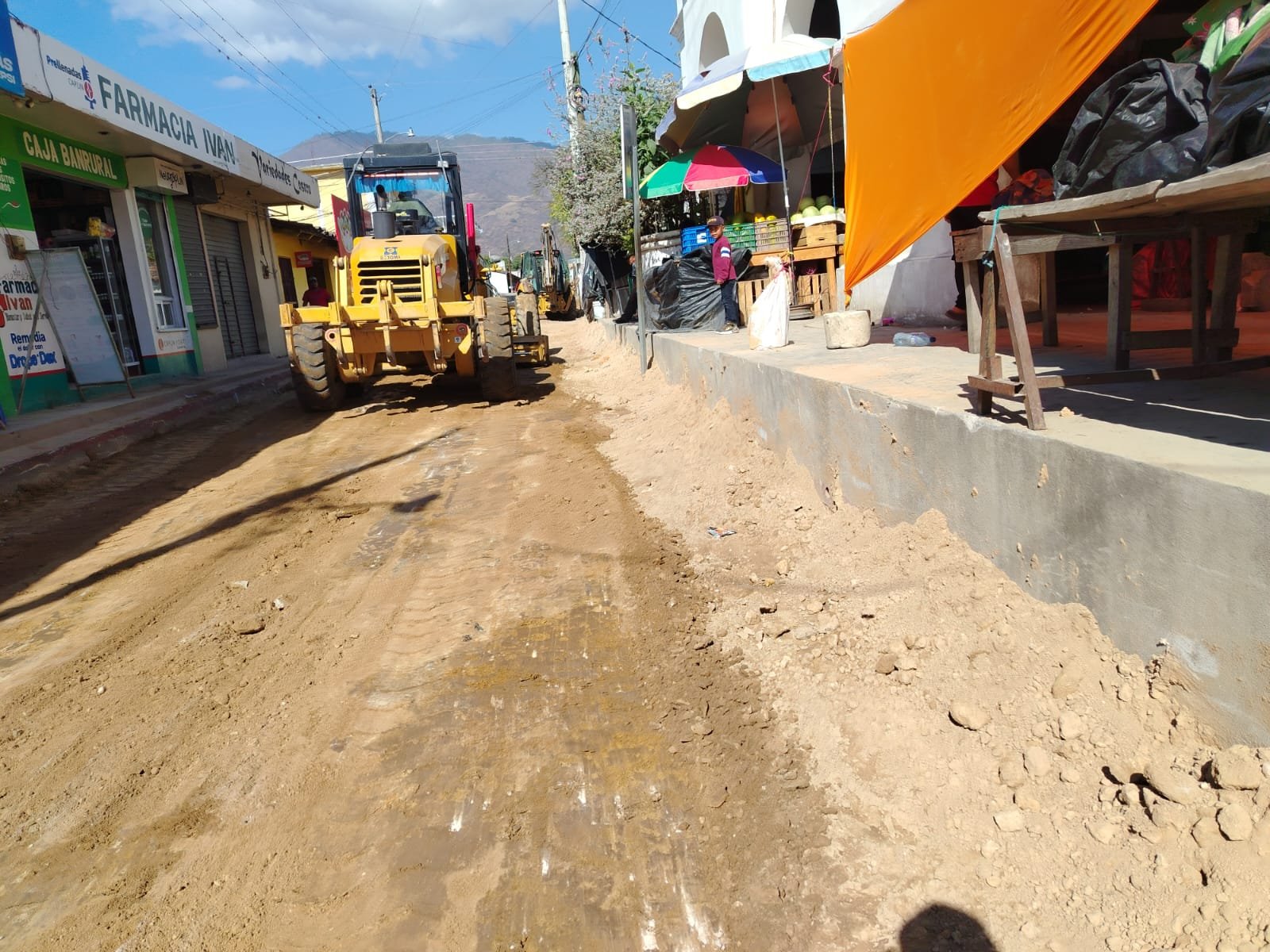

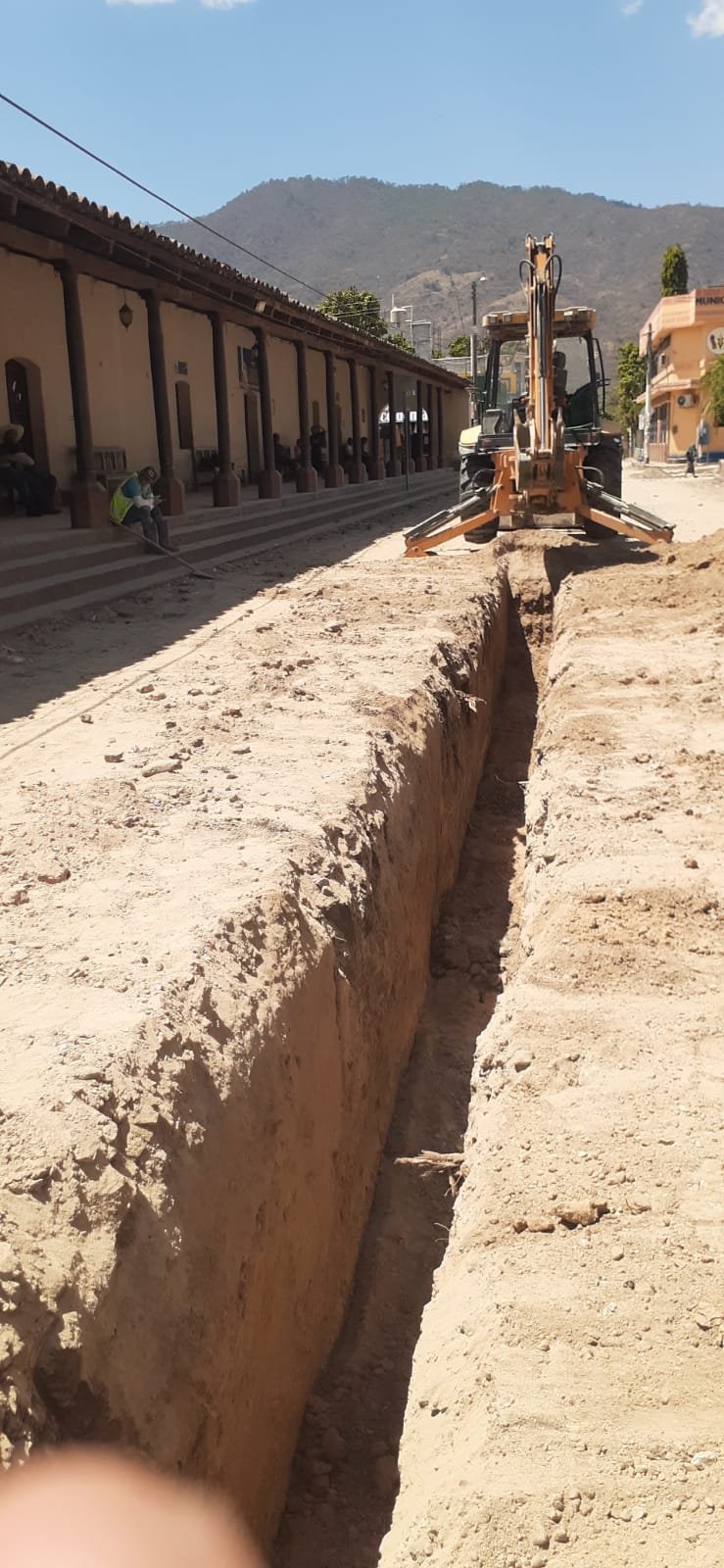

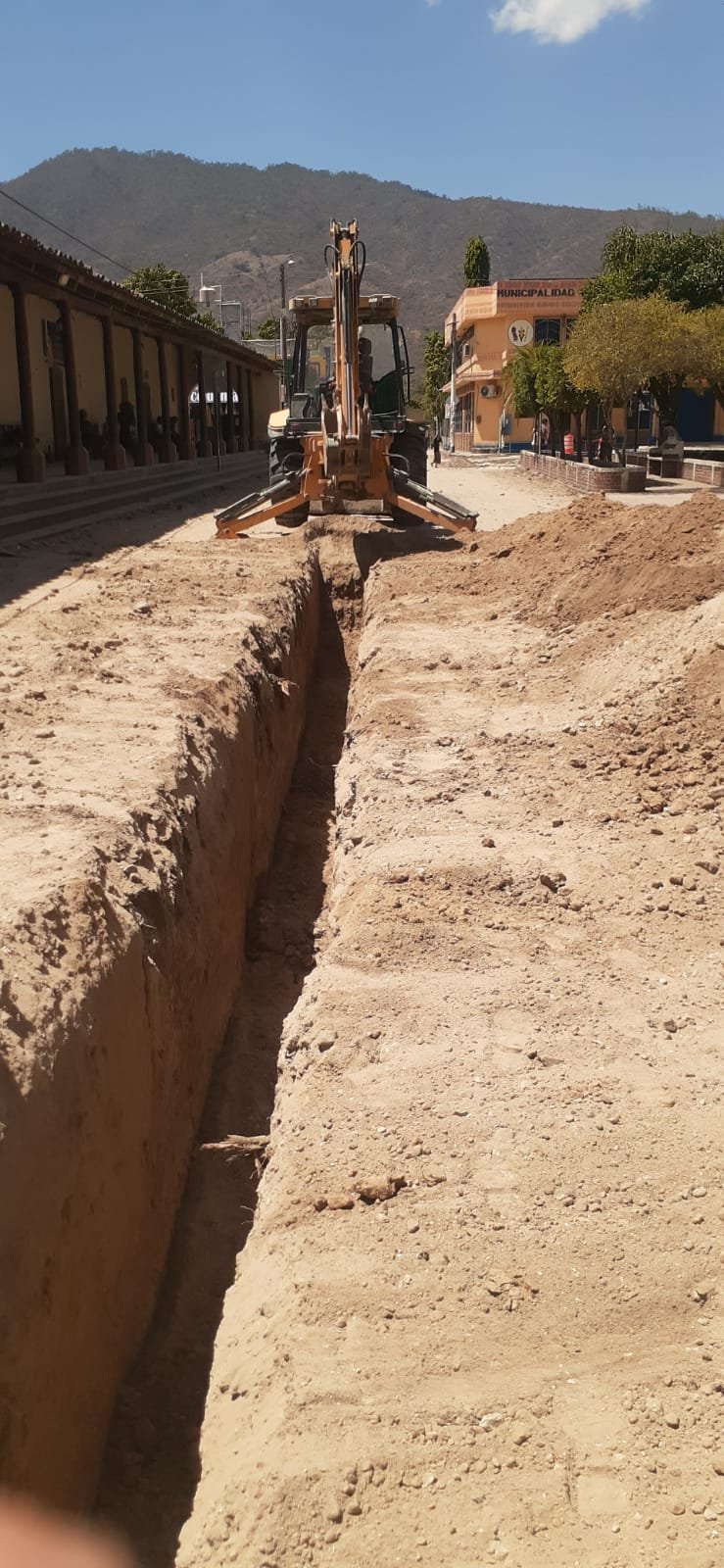

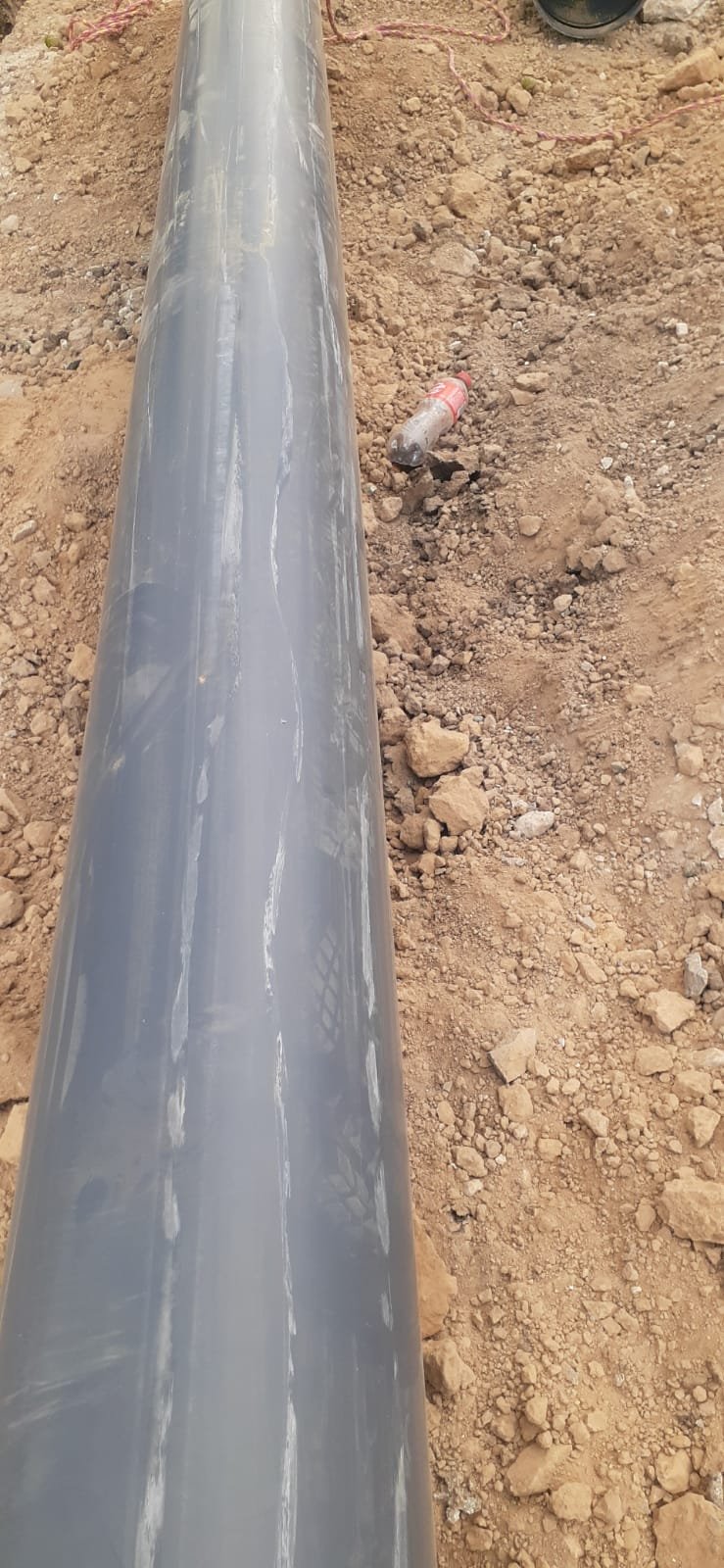

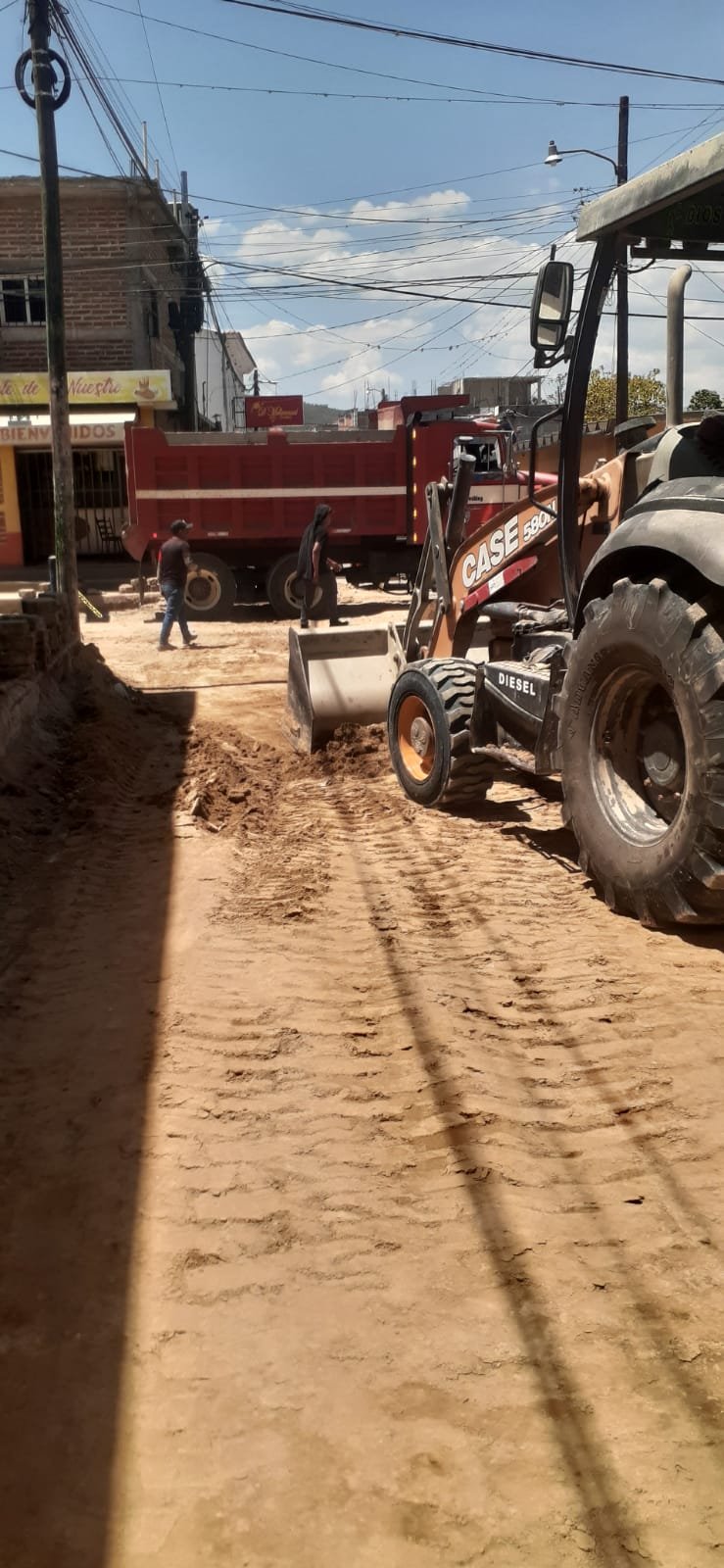

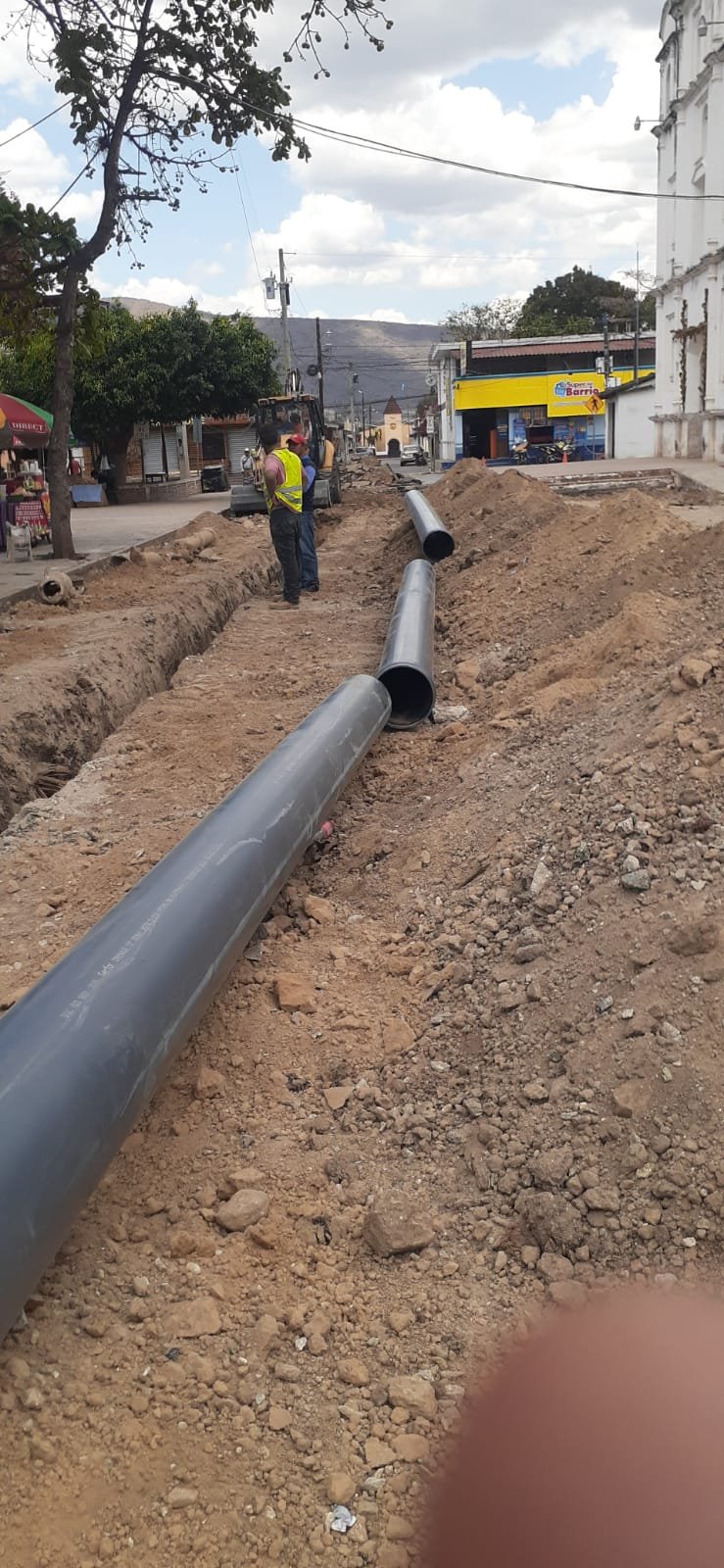

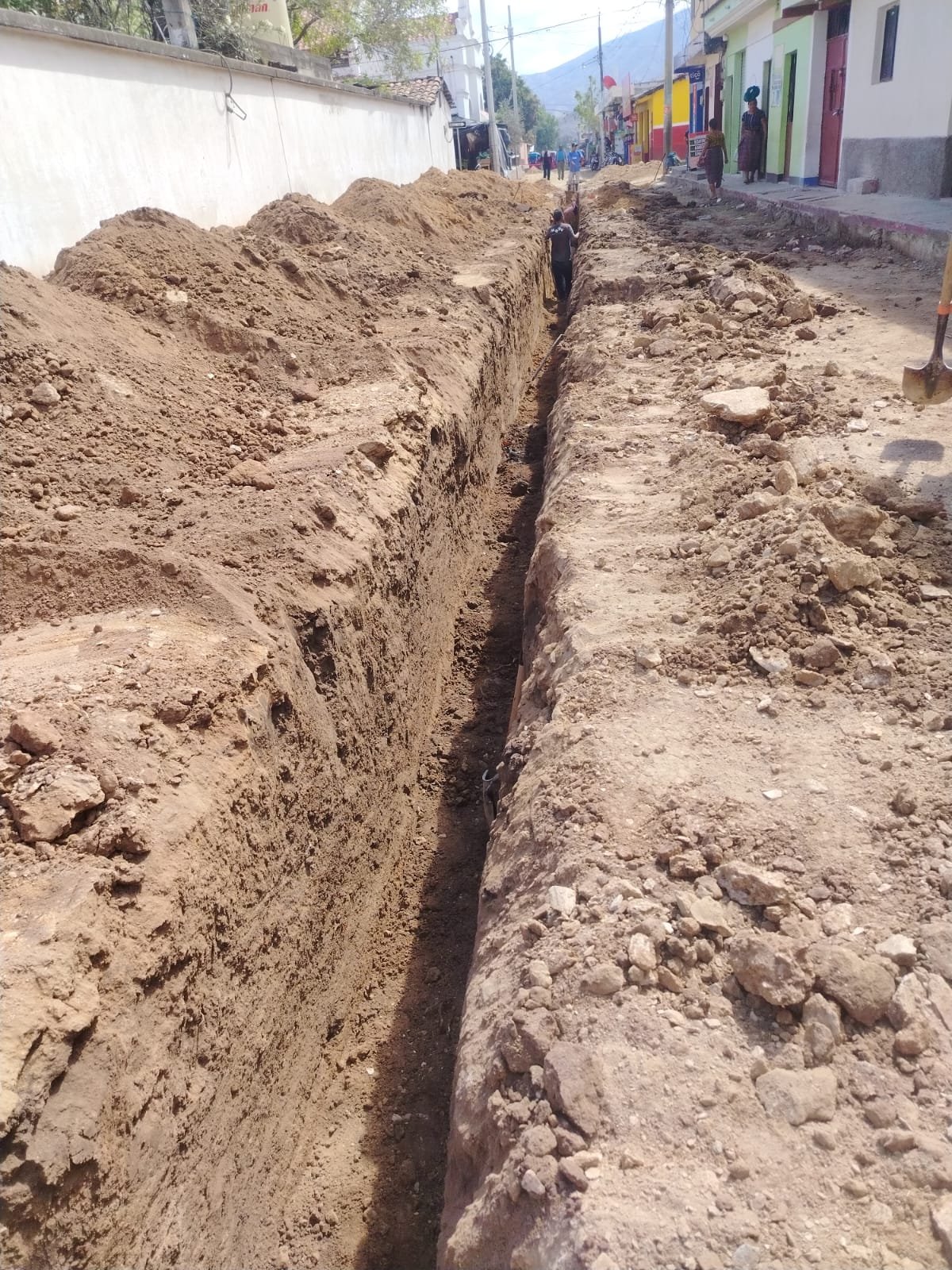

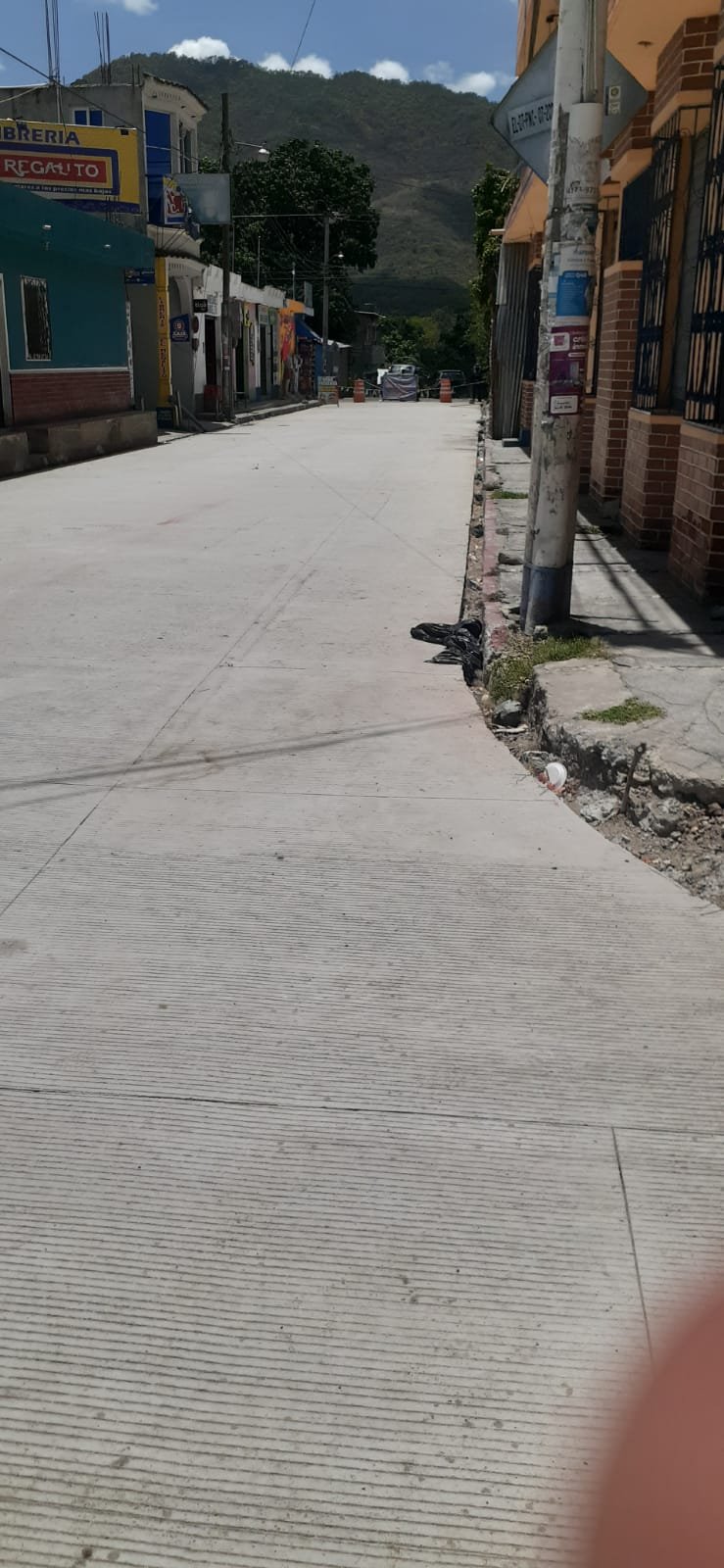

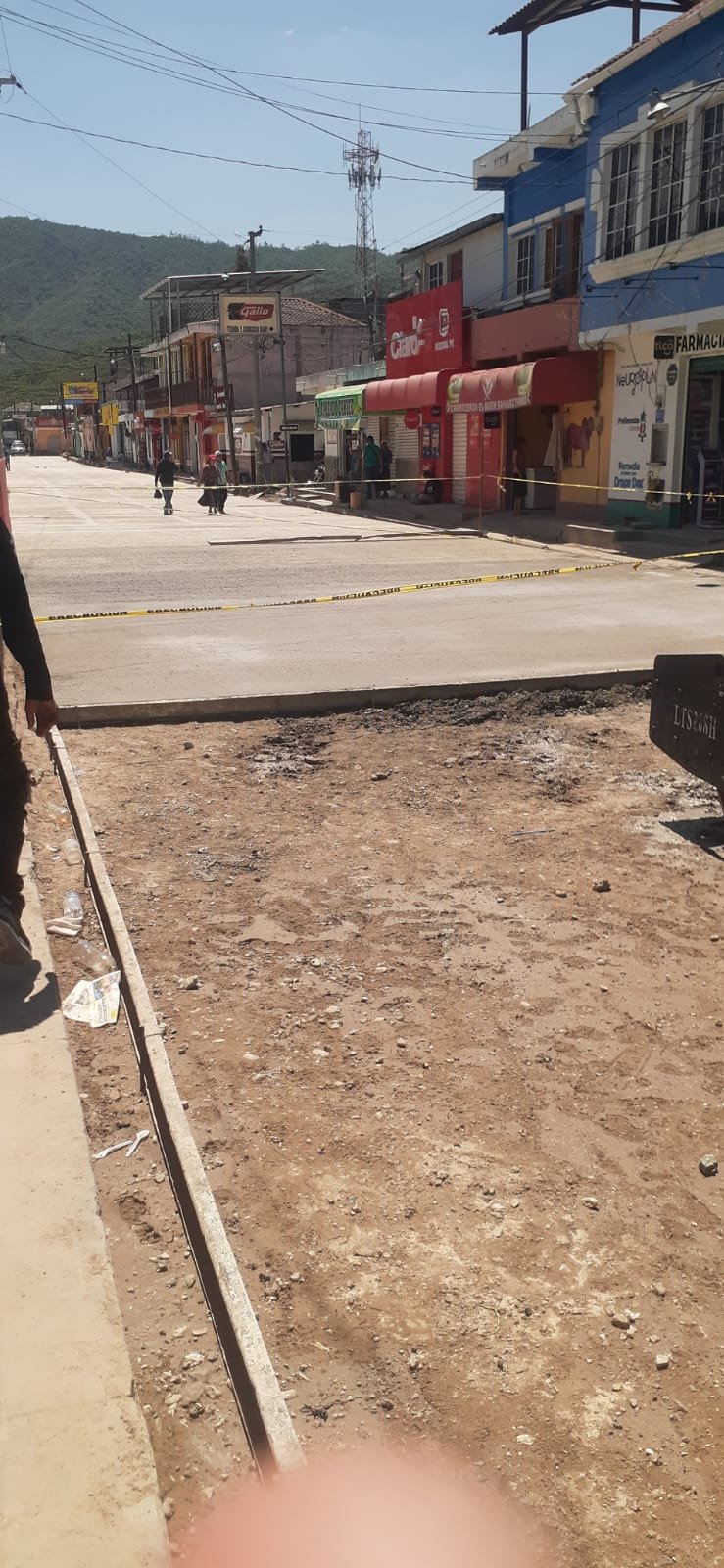

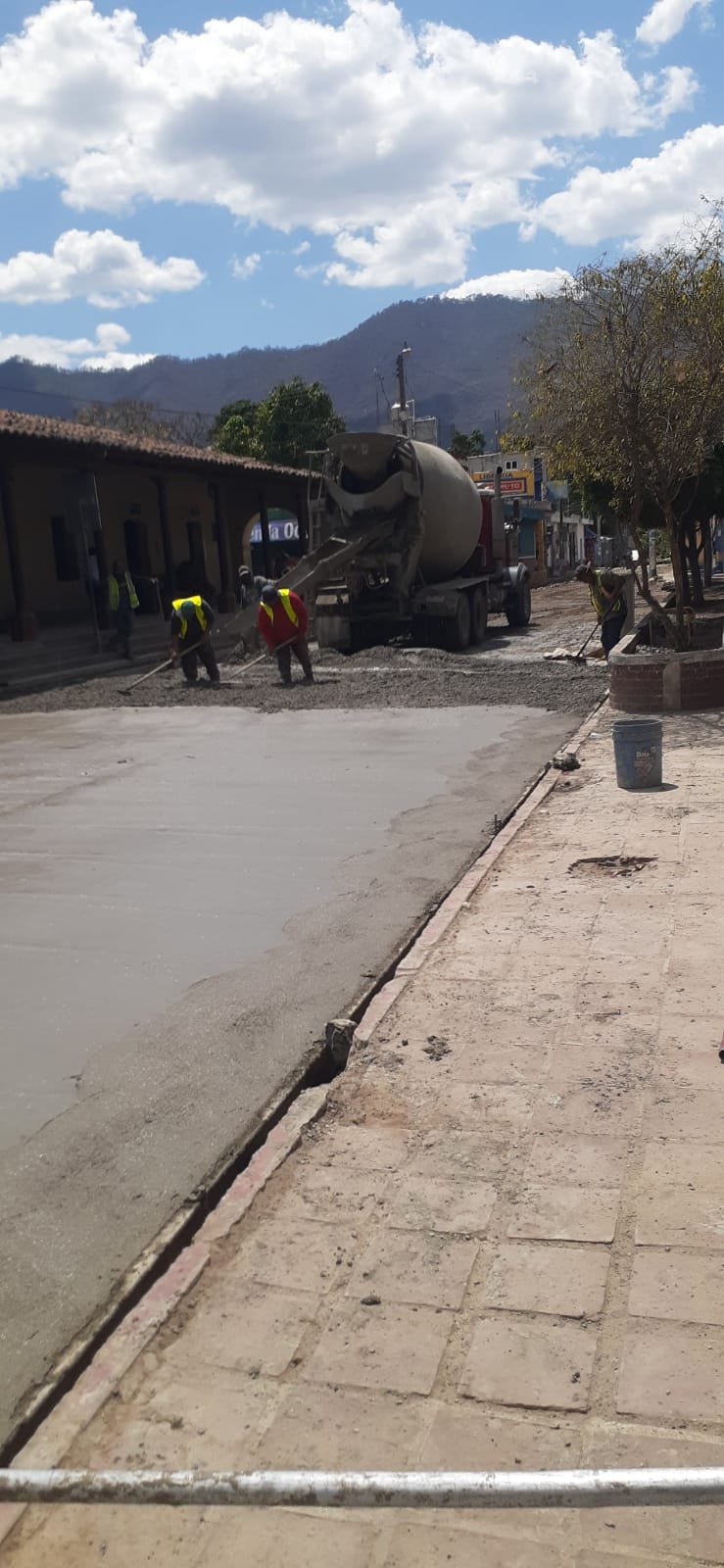

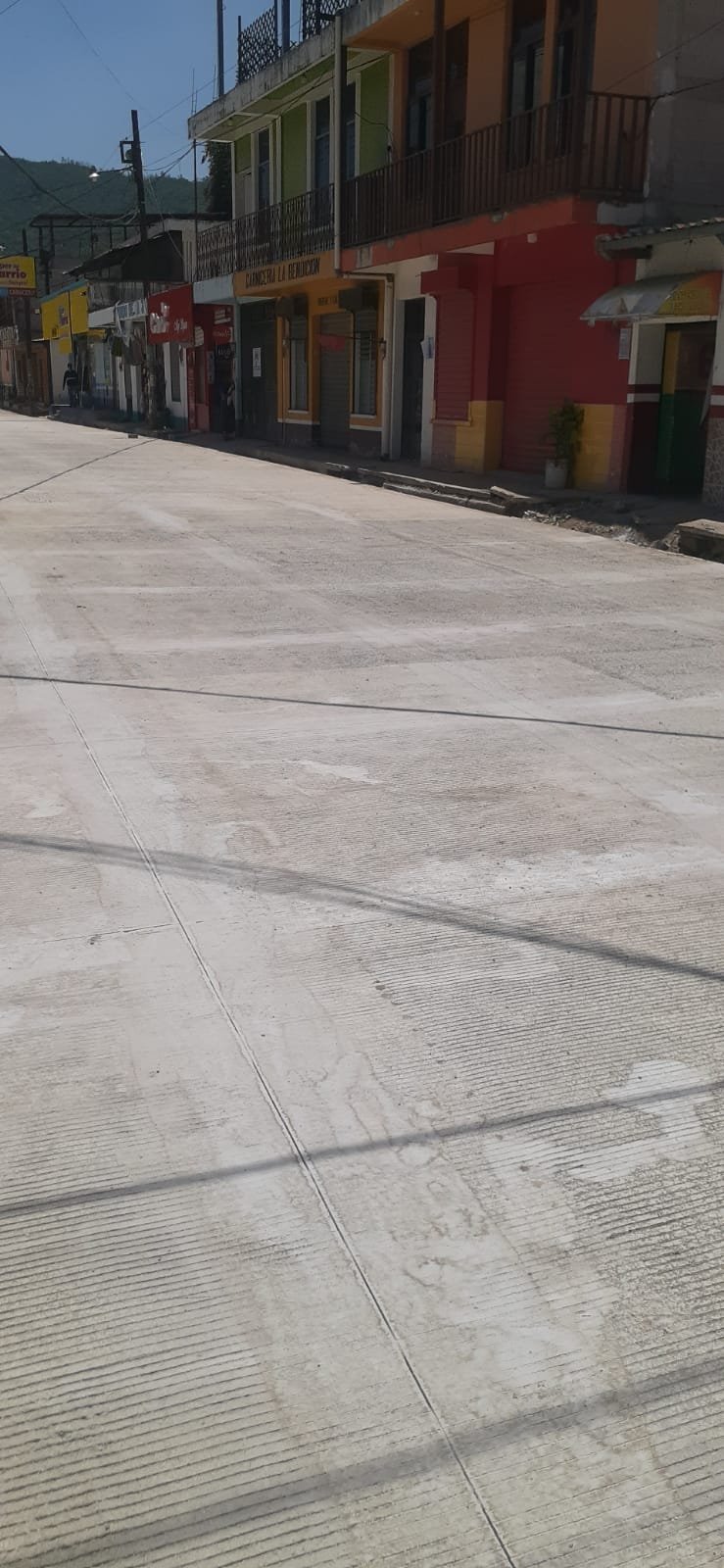

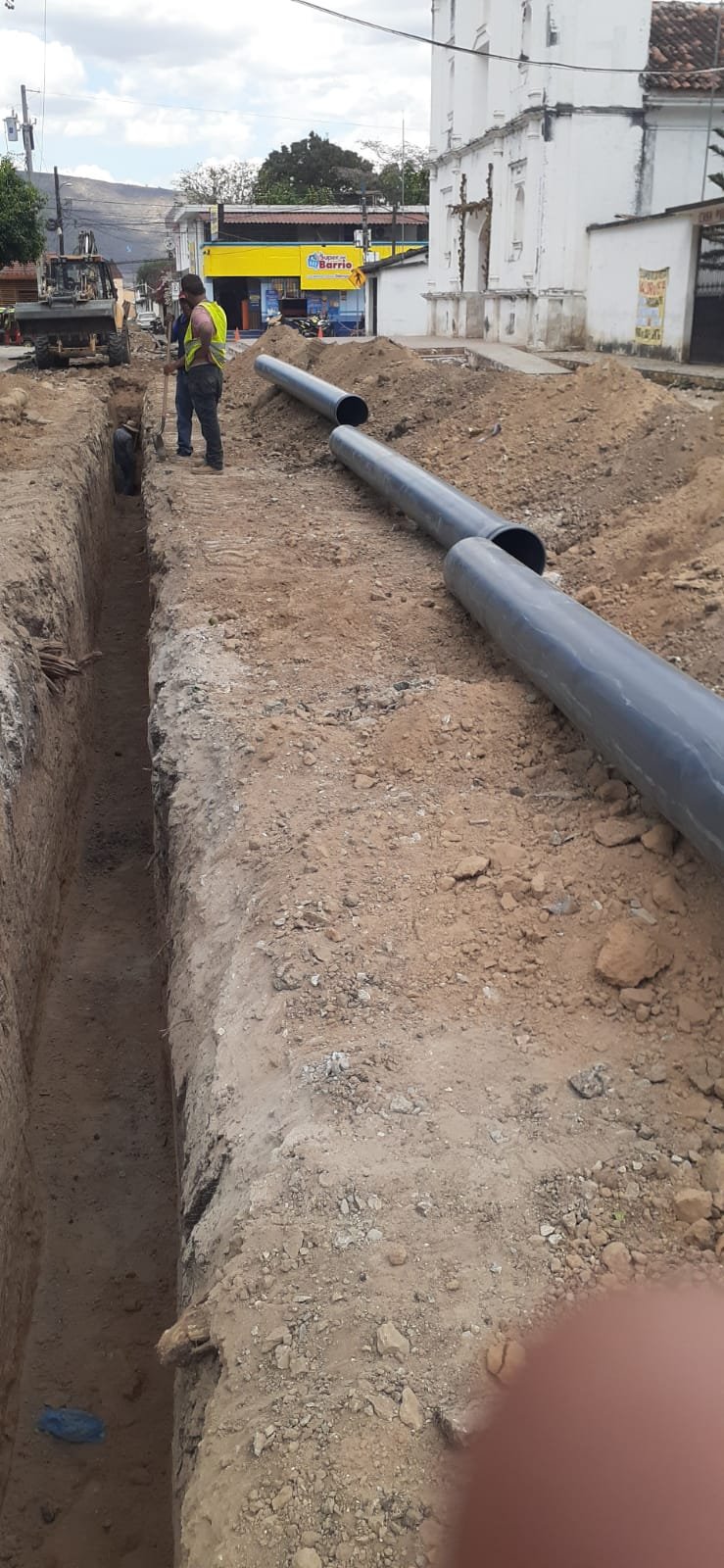

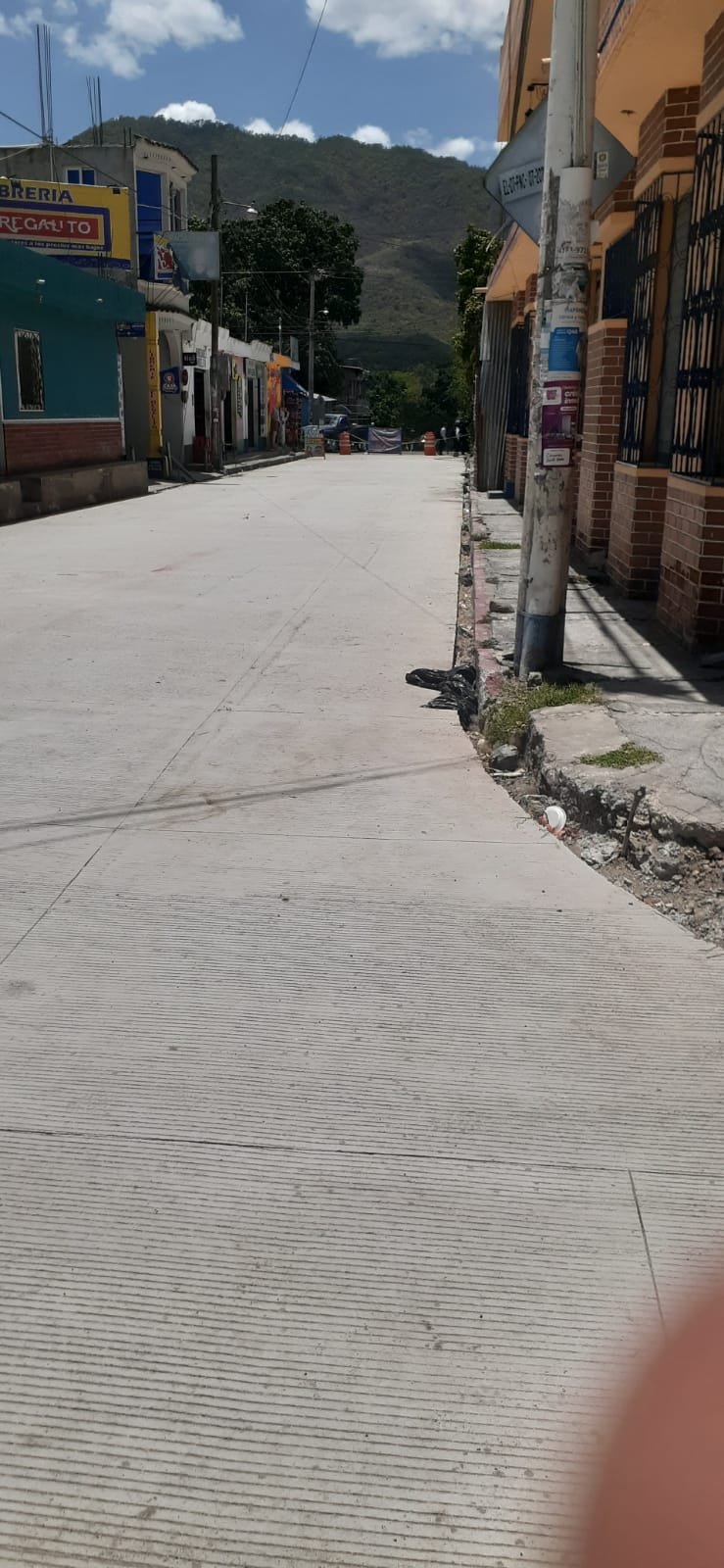

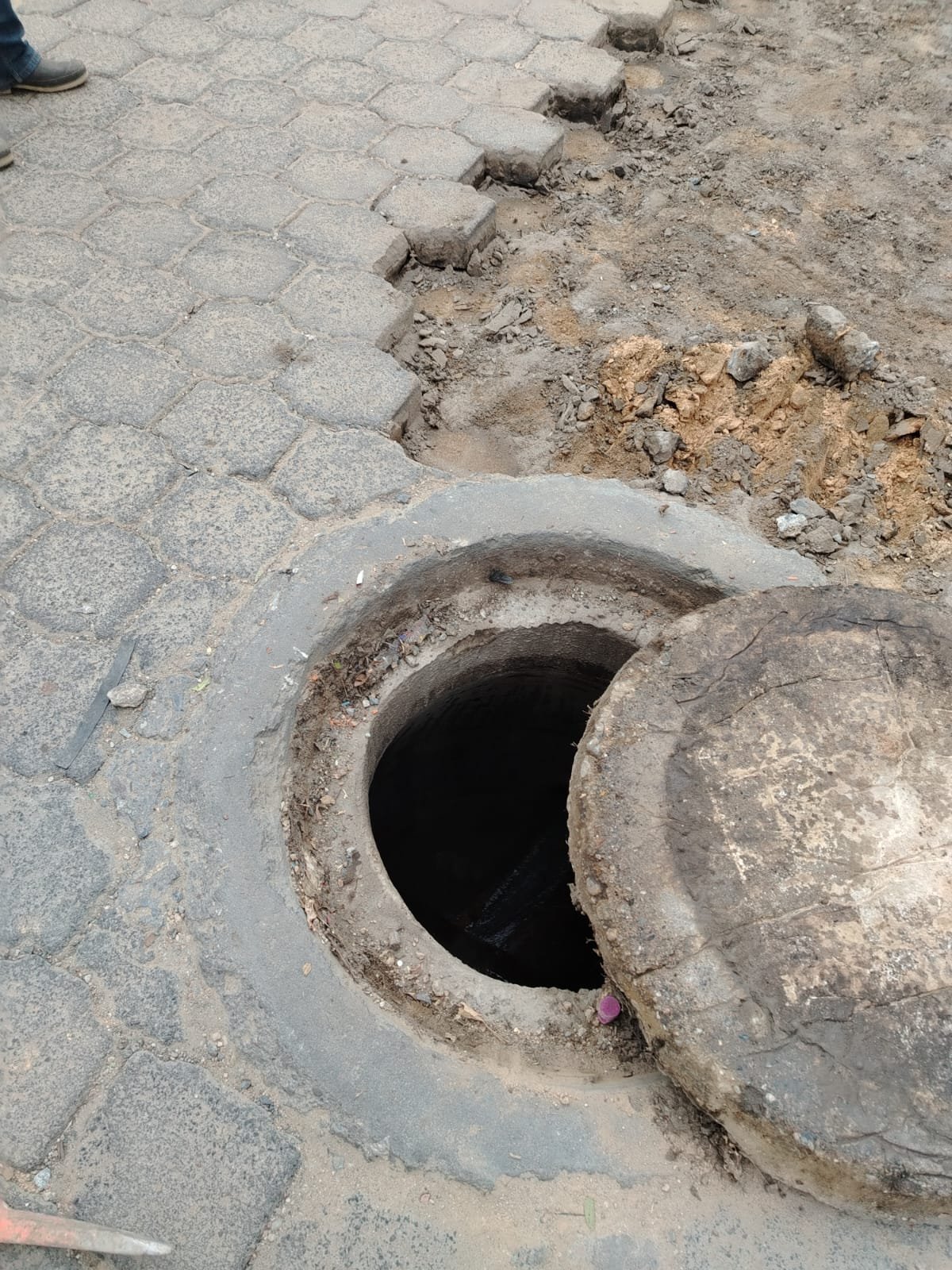

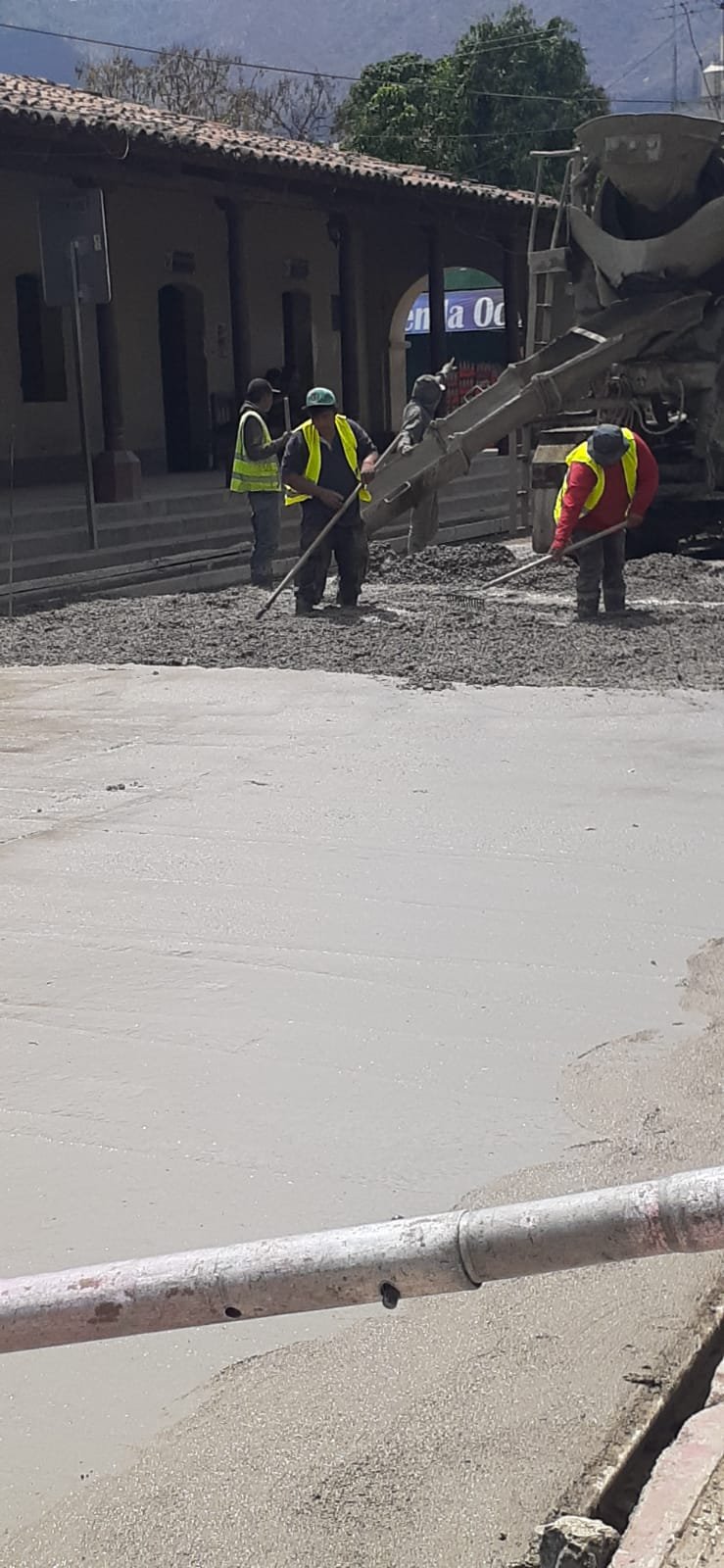

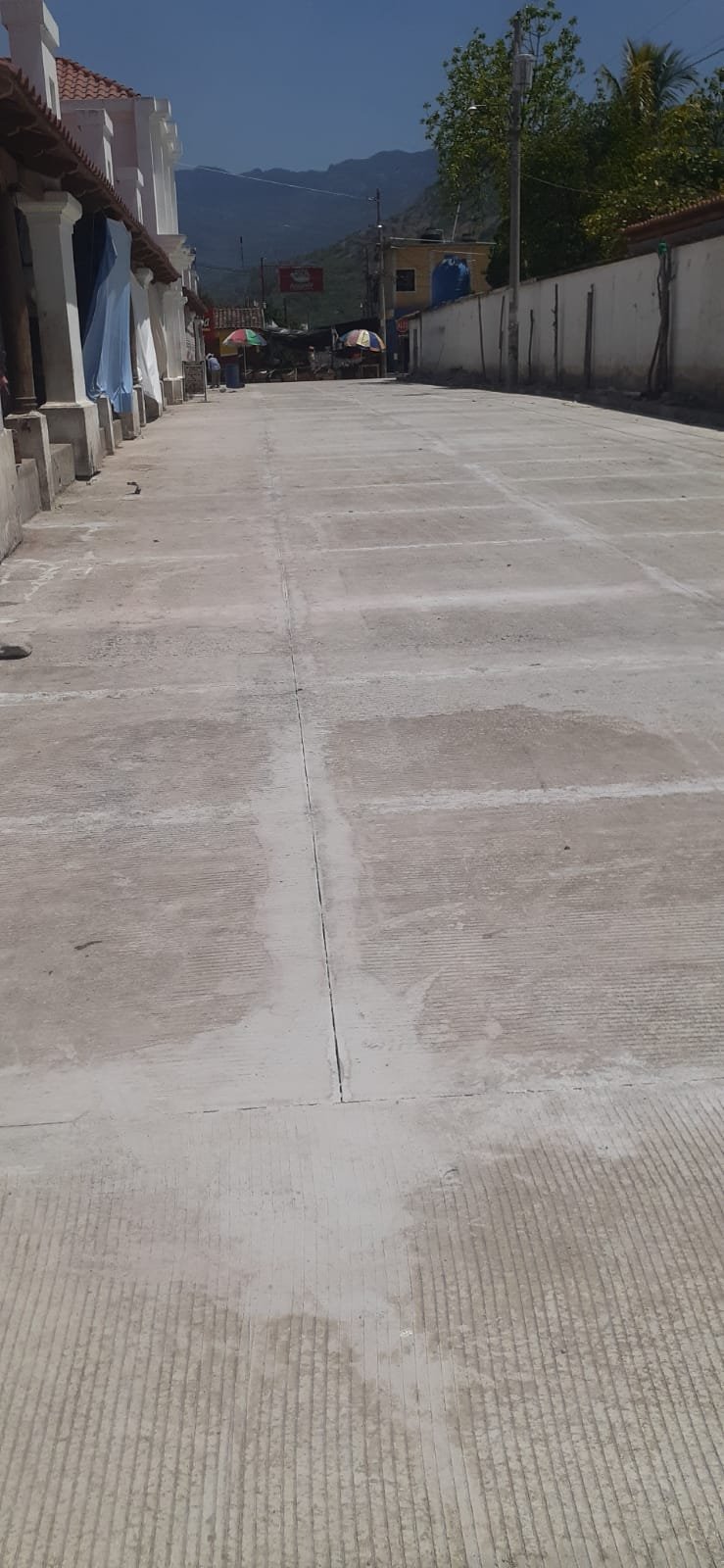

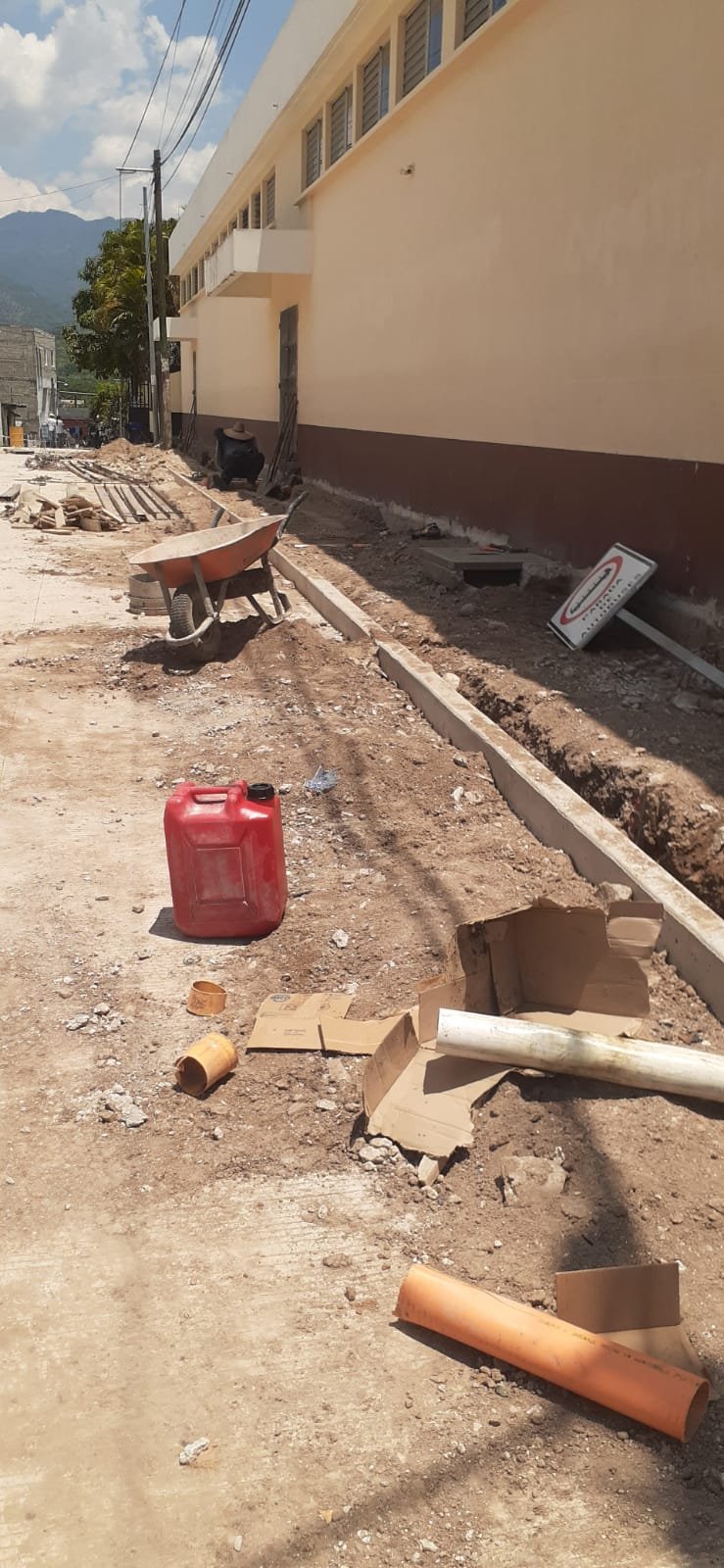

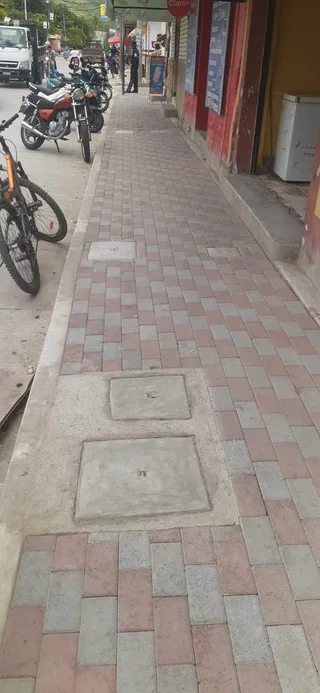

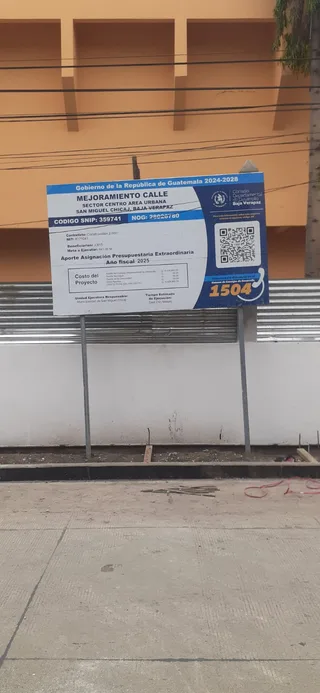

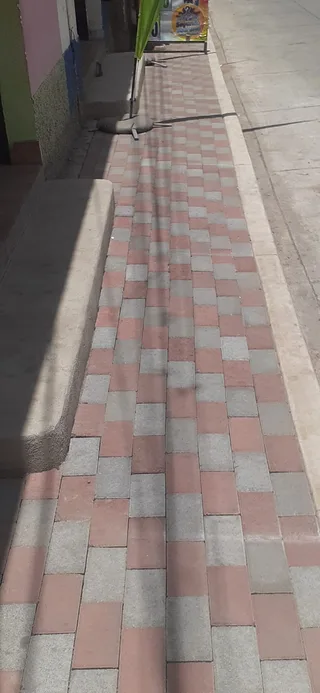

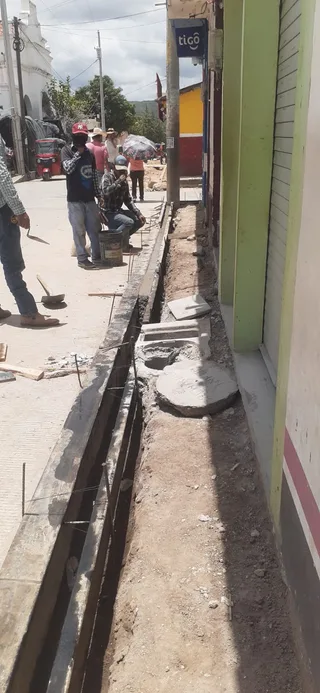

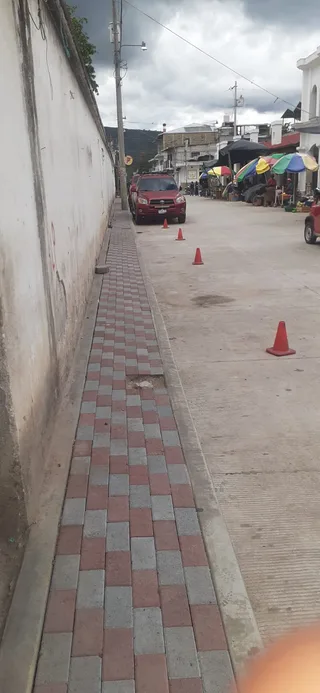

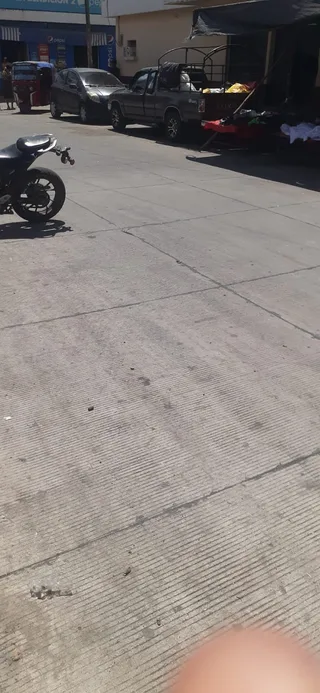

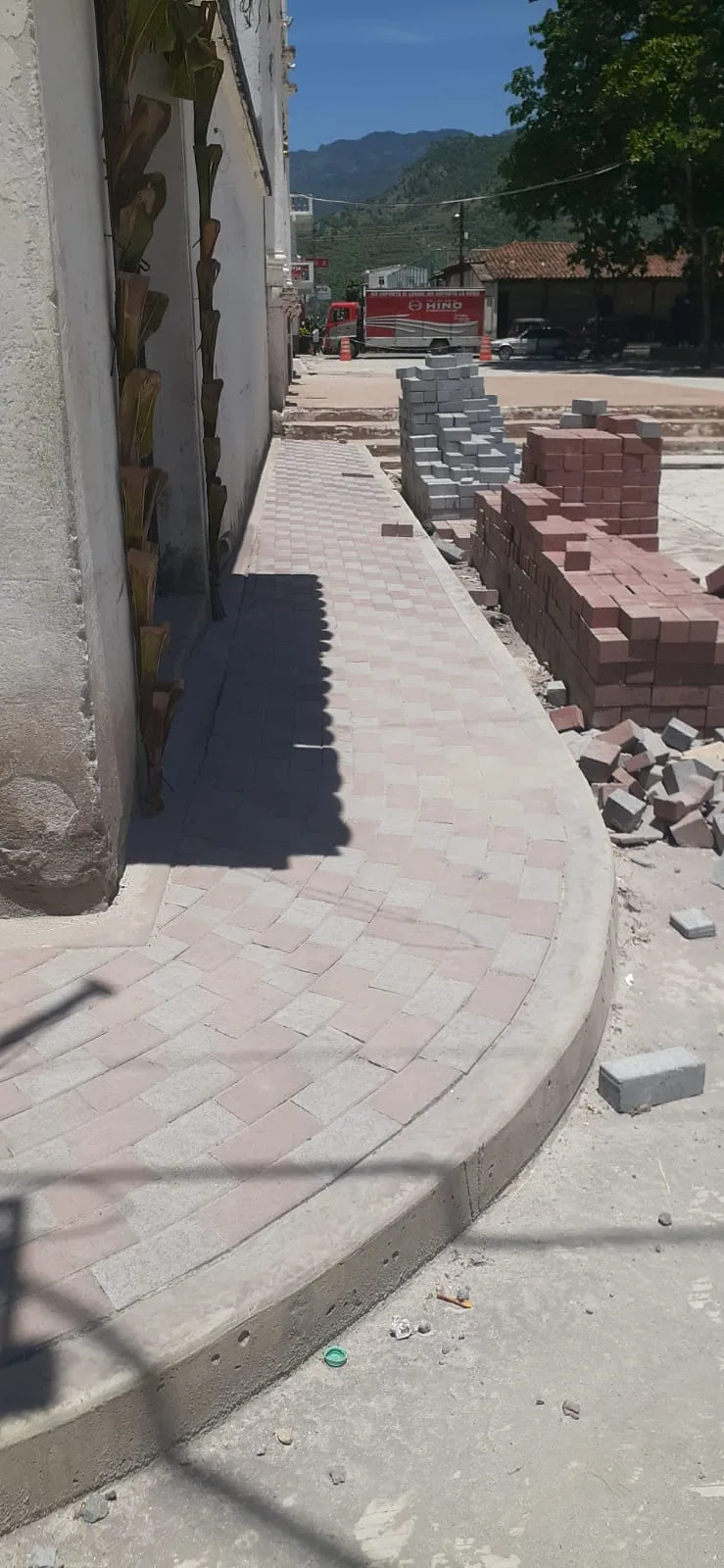

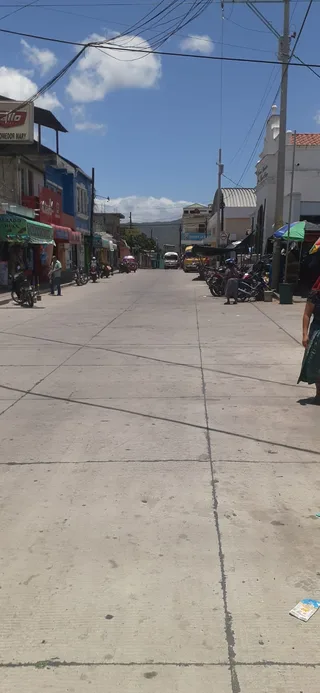

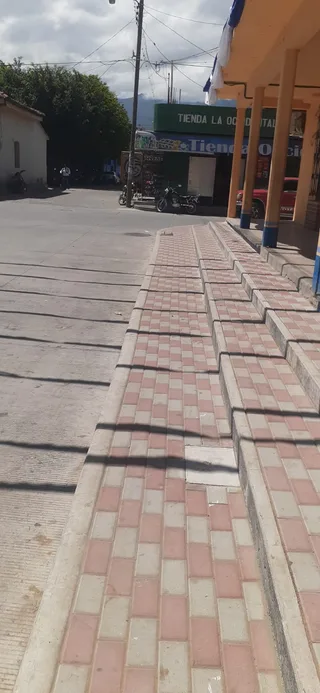

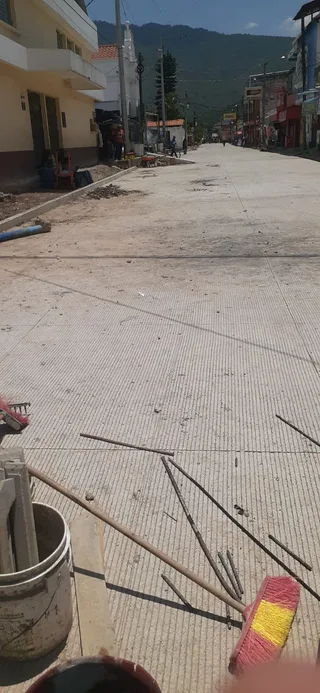

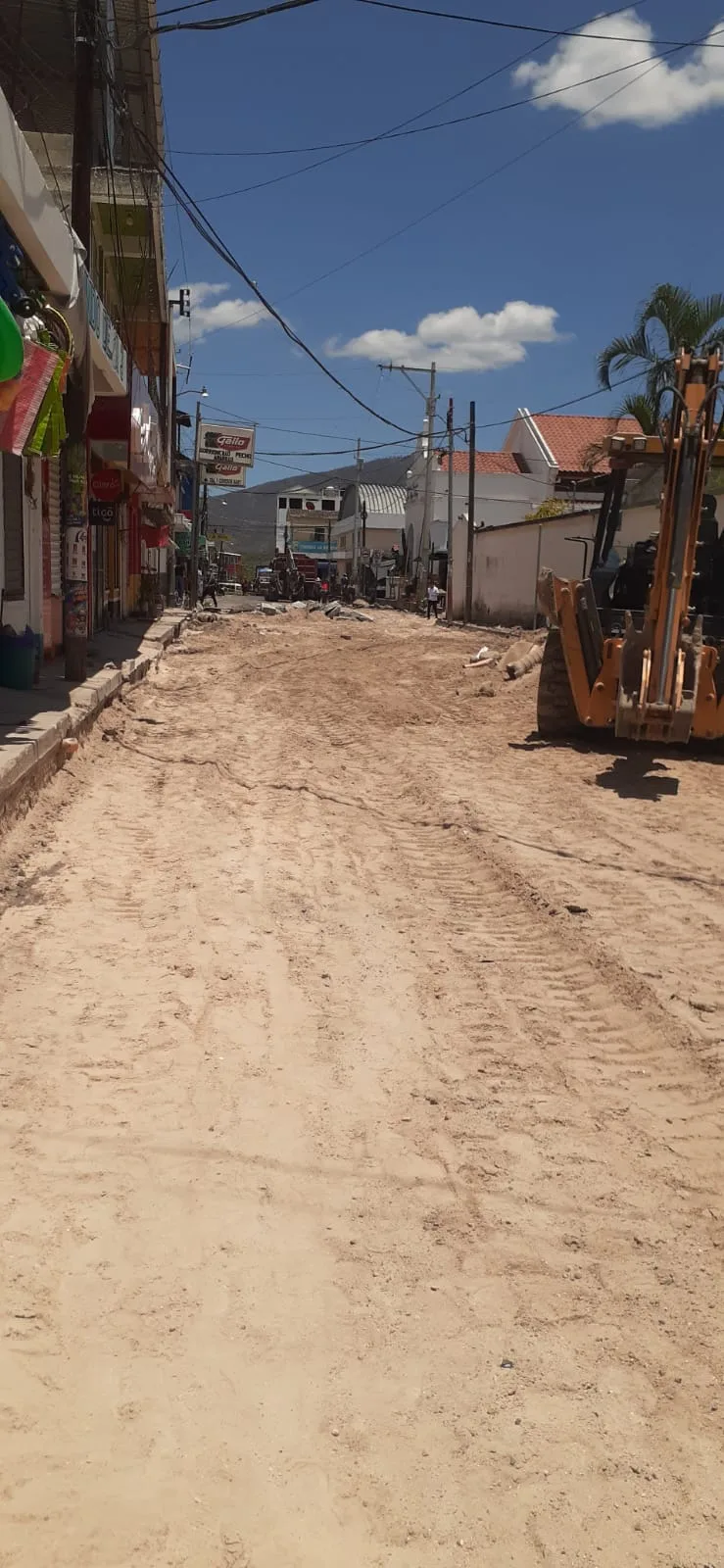

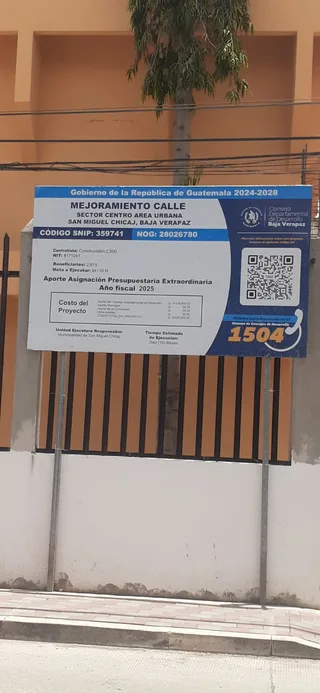

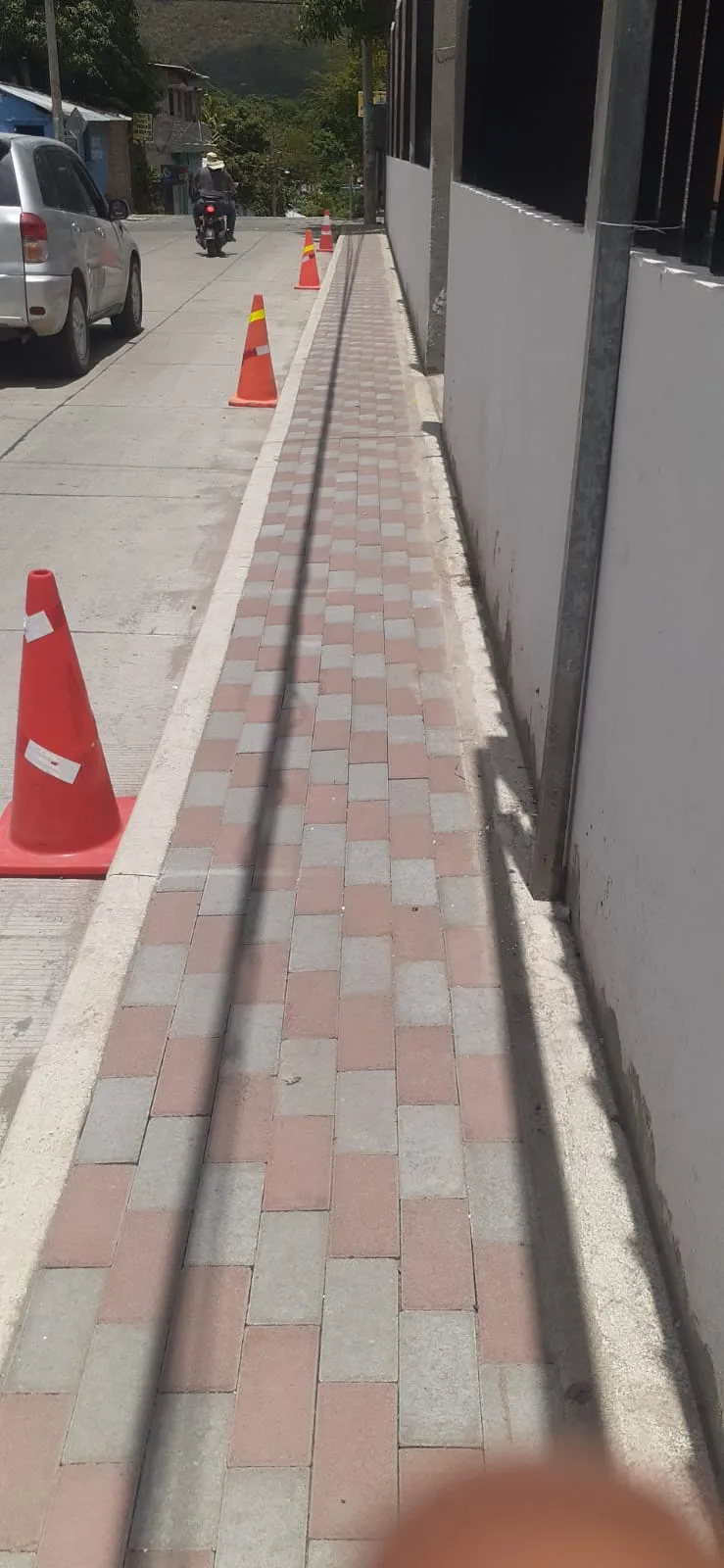

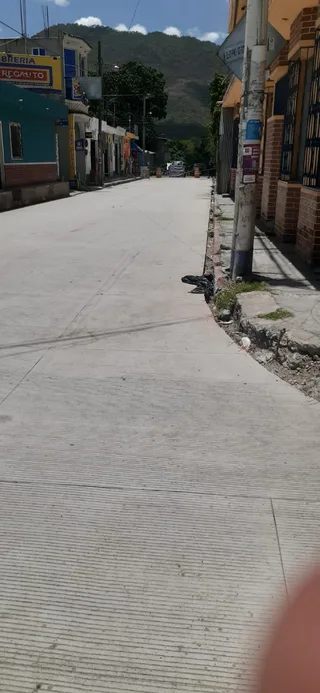

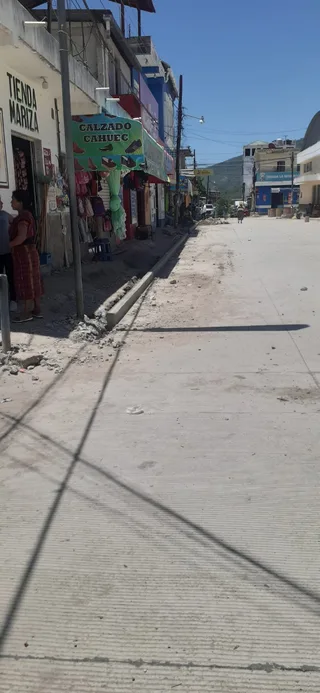

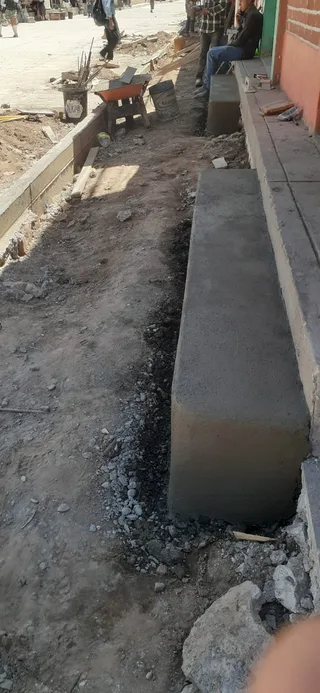

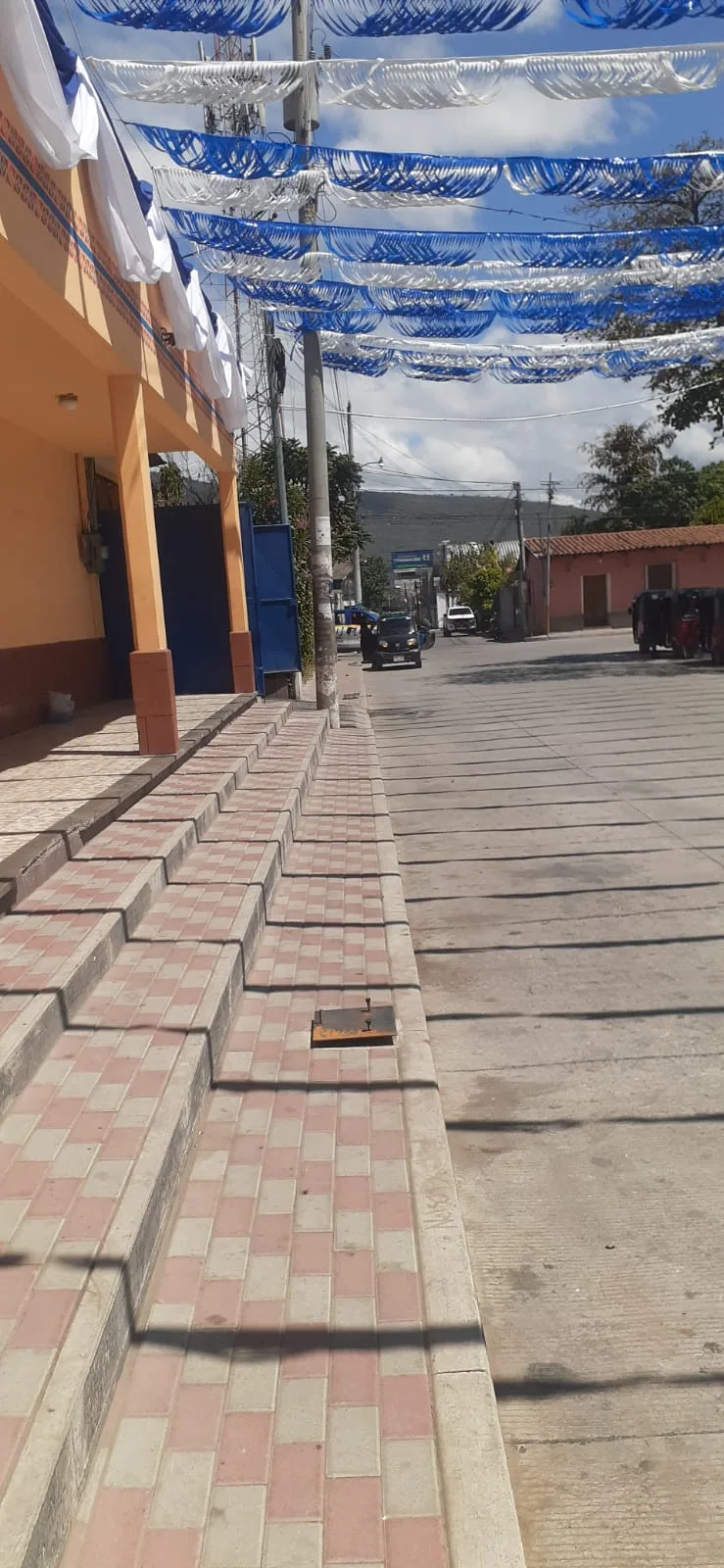

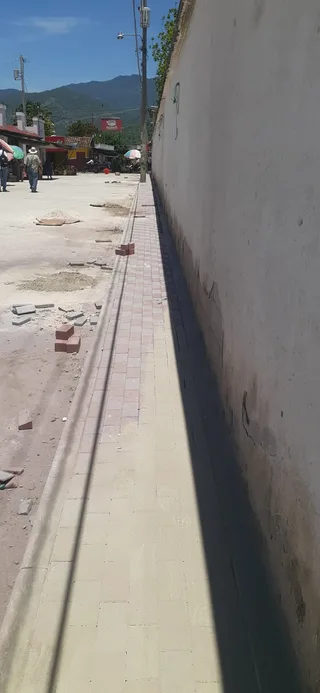

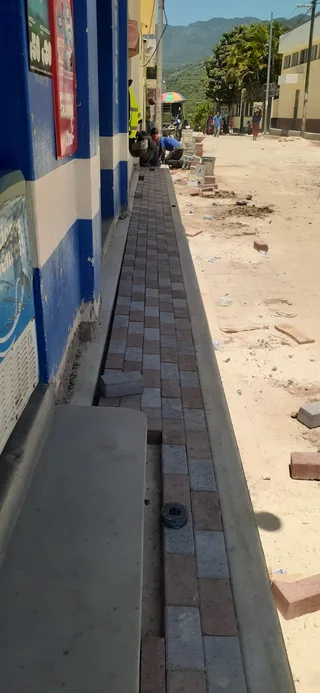

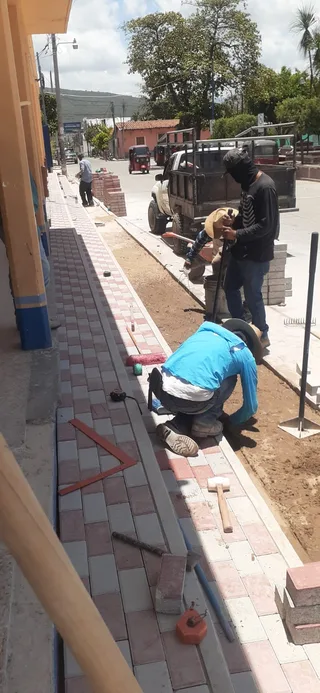

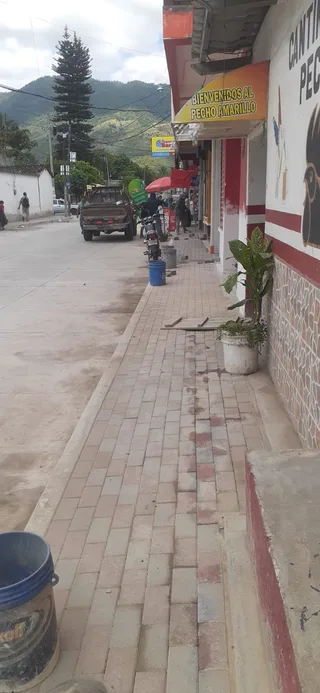

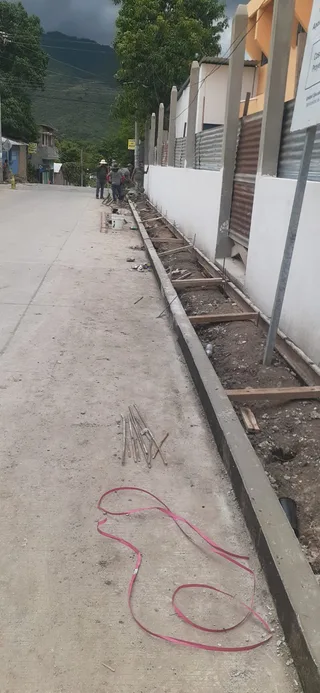

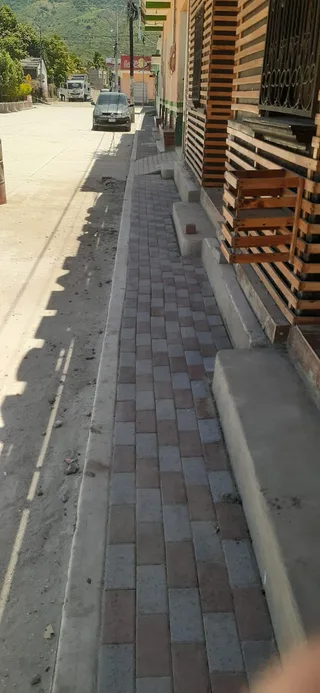

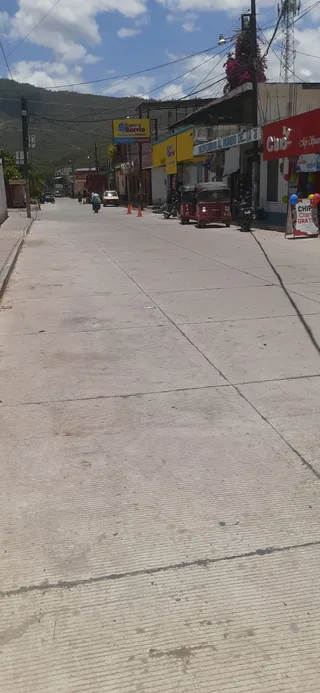

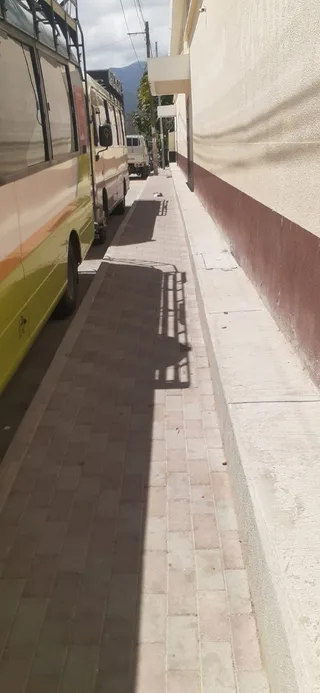

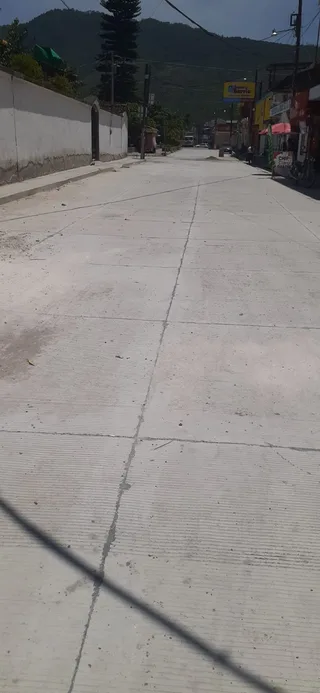

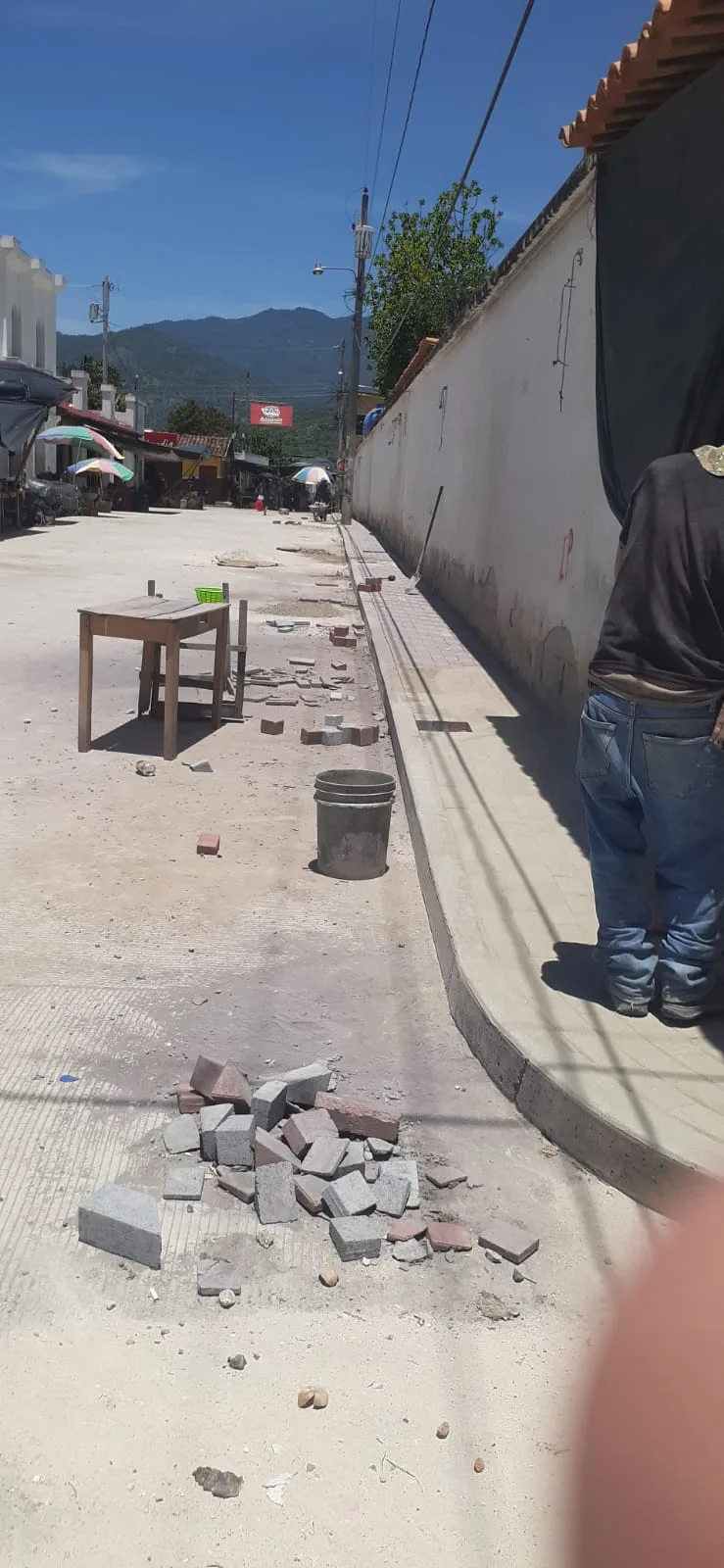

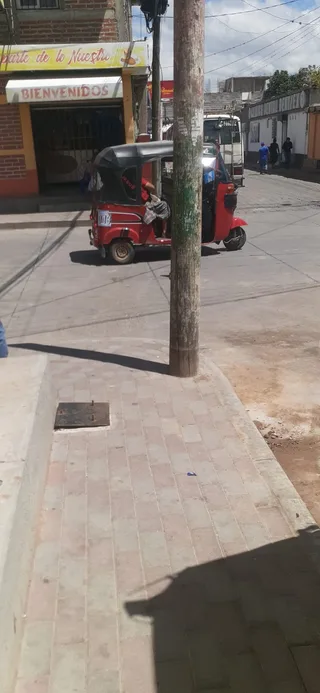

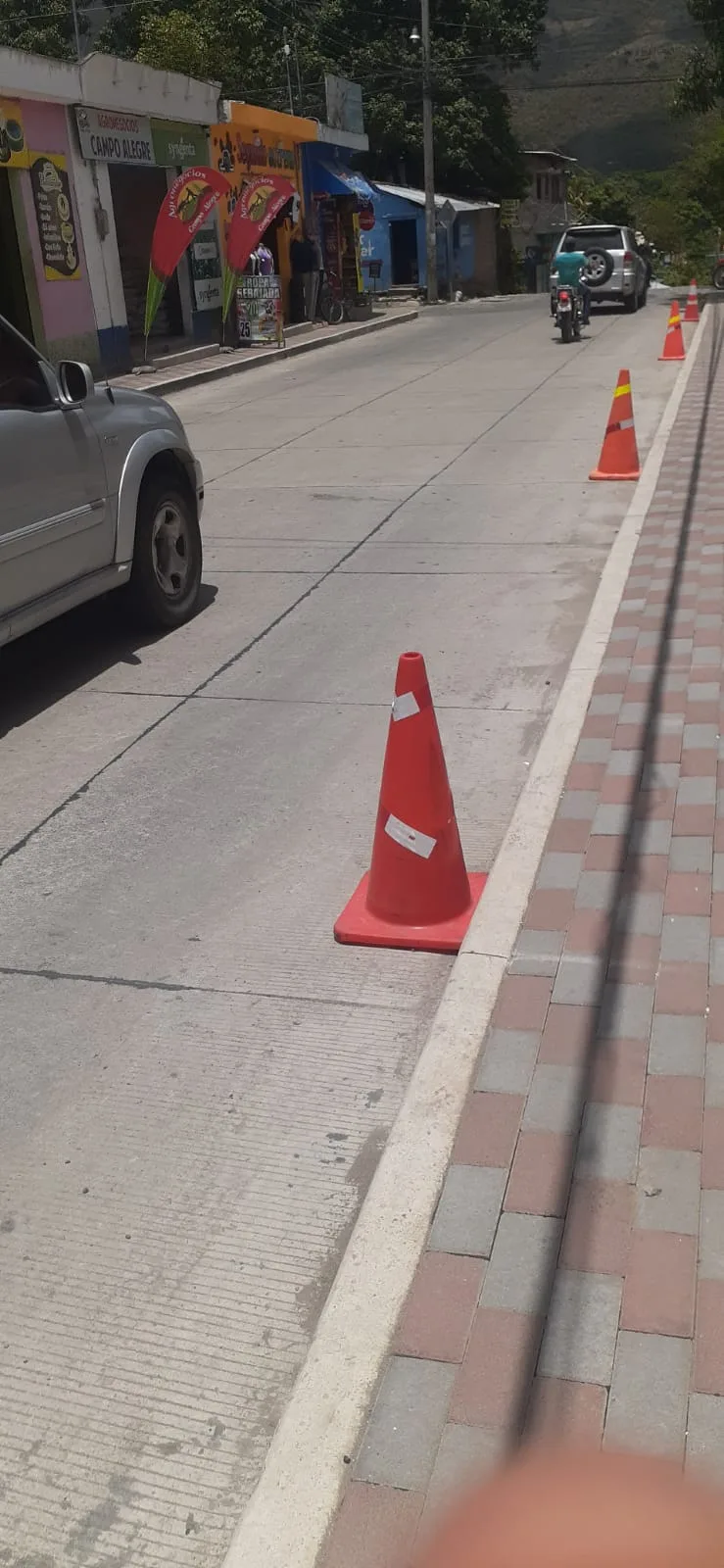

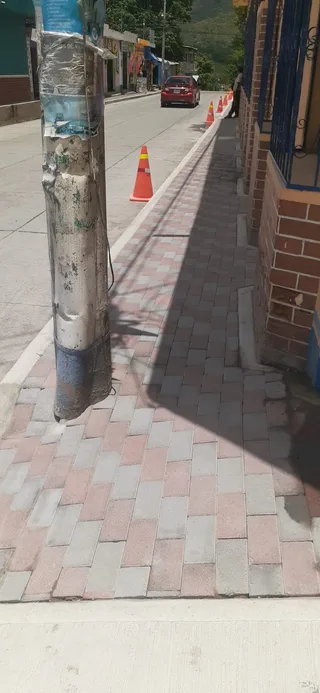

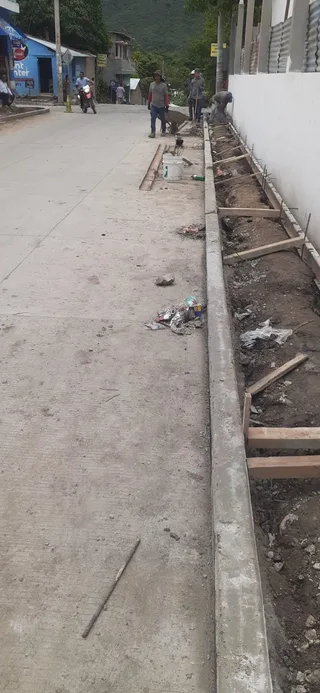

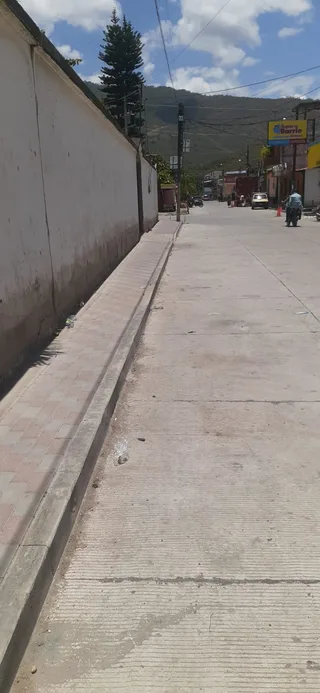

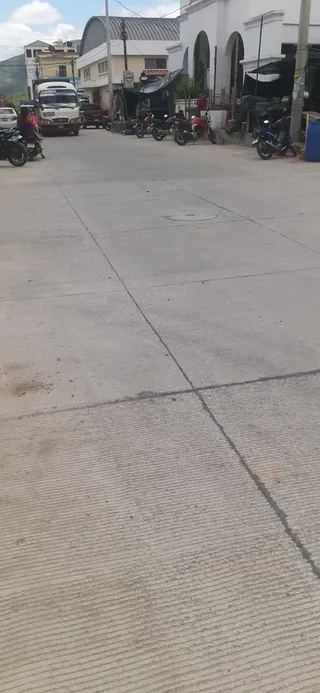

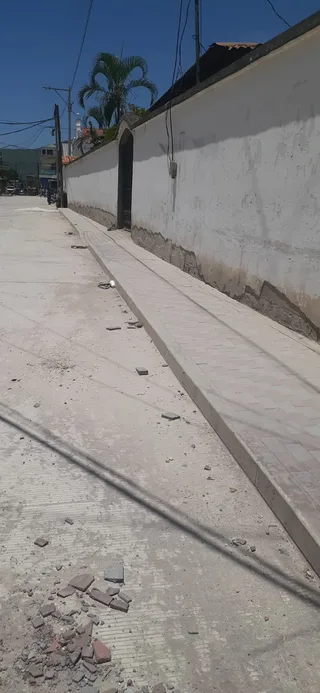

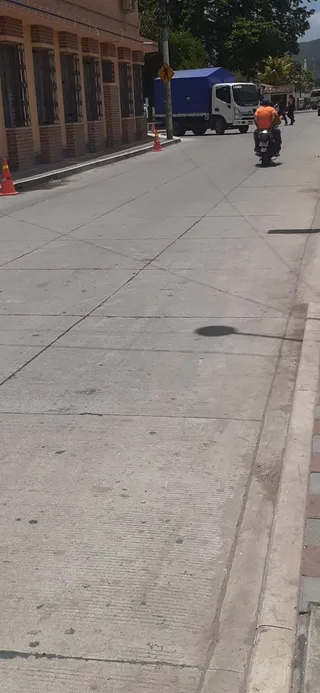

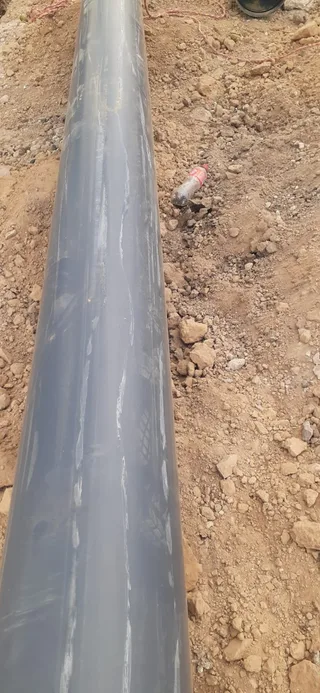

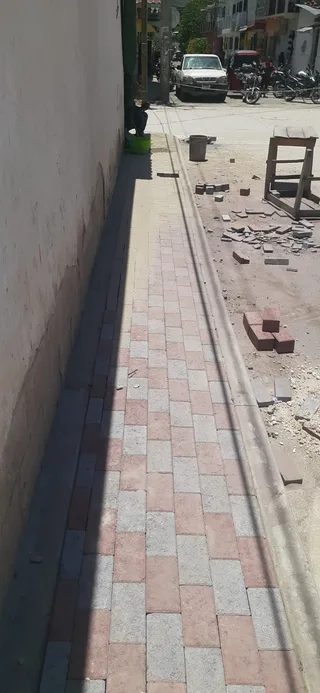

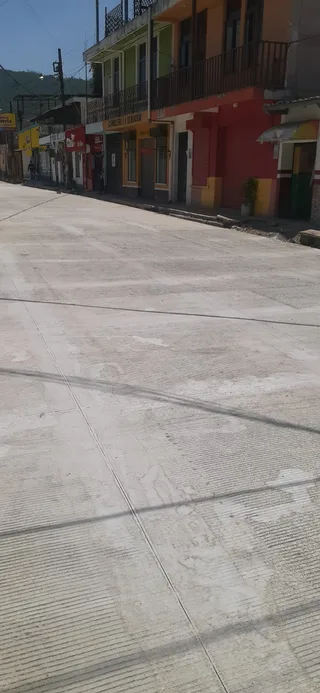

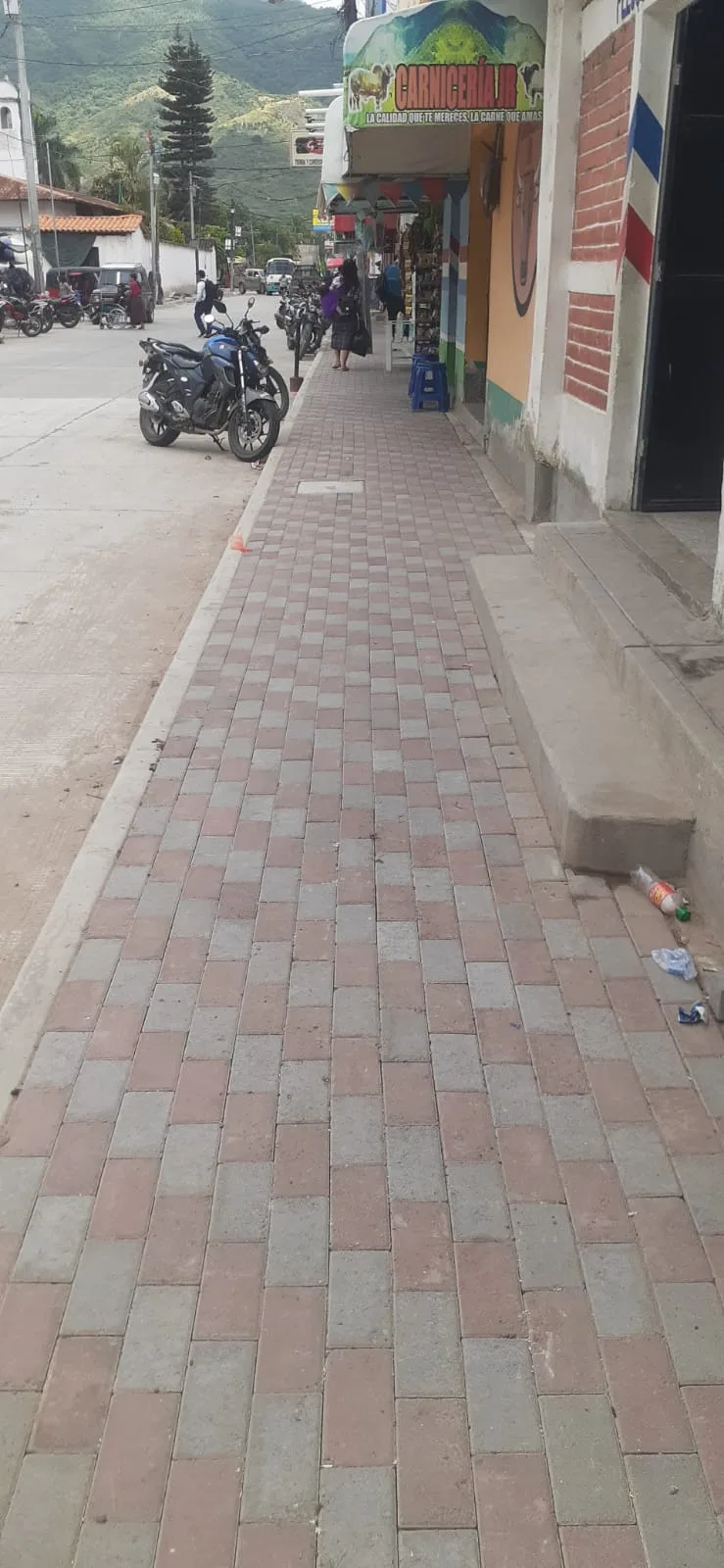

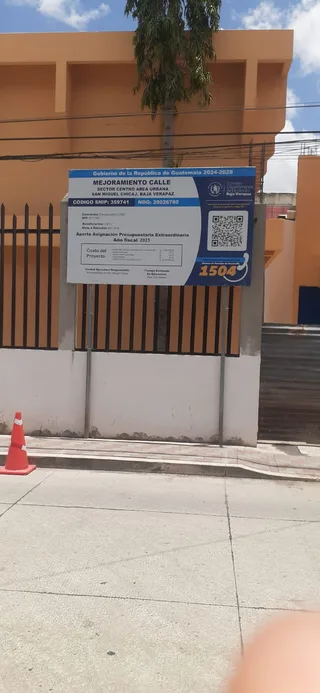

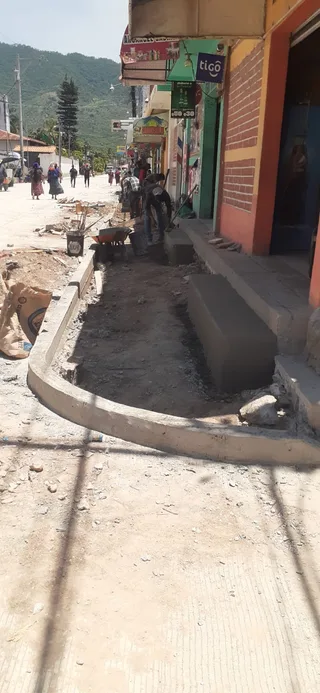

Aún no hay reportes publicados
Los reportes fotográficos del avance de obra se publicarán próximamente en esta sección.
Resumen Financiero
Distribución del presupuesto y fuentes de financiamiento
Monto Total Adjudicado
Q.6,428,900.00
Anticipo (20%)
Q.1,285,780.00
Renglones de Trabajo
21
🏛️ Fuentes de Financiamiento
100%
Consejo Departamental
Consejo Departamental
Q.6,428,900.00
(100%)
Municipalidad
Q.0.00
(0%)
Comunidad
Q.0.00
(0%)
📈 Distribución por Categoría de Trabajo

PAVIMENTO
Q.3,987,995.28
62%

DRENAJES Y AGUA POTABLE
Q.767,778.41
11.9%
MOVIMIENTO DE TIERRAS
Q.549,069.41
8.5%
DEMOLICIÓN
Q.380,151.45
5.9%
SEÑALIZACIÓN
Q.260,984.70
4.1%
BANQUETA
Q.206,824.80
3.2%
ILUMINACIÓN
Q.189,809.00
3%
TRABAJOS PRELIMINARES
Q.59,494.05
0.9%
LIMPIEZA FINAL
Q.6,693.75
0.1%
💡 Nota: Las barras son proporcionales entre categorías para comparación visual. Los porcentajes mostrados representan el % real del presupuesto total del proyecto.
Renglones del Proyecto
Click en cada renglón para ver detalles financieros • Contrato 02-2026 • 21 renglones
🏷️ TRABAJOS PRELIMINARES
🏷️ TRABAJOS PRELIMINARES
🏷️ DEMOLICIÓN
🏷️ MOVIMIENTO DE TIERRAS
🏷️ MOVIMIENTO DE TIERRAS
🏷️ MOVIMIENTO DE TIERRAS
🏷️ DRENAJES Y AGUA POTABLE
🏷️ DRENAJES Y AGUA POTABLE
🏷️ DRENAJES Y AGUA POTABLE
🏷️ DRENAJES Y AGUA POTABLE
🏷️ DRENAJES Y AGUA POTABLE
🏷️ PAVIMENTO
🏷️ PAVIMENTO
🏷️ PAVIMENTO
🏷️ PAVIMENTO
🏷️ BANQUETA
🏷️ PAVIMENTO
🏷️ SEÑALIZACIÓN
🏷️ SEÑALIZACIÓN
🏷️ ILUMINACIÓN
🏷️ LIMPIEZA FINAL
Información del Contrato
Detalles oficiales según contrato 02-2026
Número de Contrato
02-2026
NOG
28026780
Contratista
EDDY FERNANDO PÉREZ SINAY
Empresa
CONSTRUVISIÓN 2,000
Monto Adjudicado
Q.6,428,900.00
Plazo de Ejecución
10 meses
Fecha de Firma
23/01/2026
Fecha Estimada Término
23/11/2026
Entidad Contratante
Municipalidad de San Miguel Chicaj, Baja Verapaz
Ubicación
Sector Centro, Área Urbana, San Miguel Chicaj, Baja Verapaz
Estado del Proyecto
En ejecución
Descripción
Mejoramiento de calle en el sector centro del área urbana de San Miguel Chicaj, incluyendo pavimento de concreto, drenajes, agua potable, banquetas decorativas, iluminación con paneles solares y señalización
